Ход строительства Ковров ЯНВАРЬ 2022

Друзья, каждый день наши сотрудники на строительных площадках и в офисе прикладывают все усилия, чтобы вы позже могли наслаждаться уютным и надежным жильем. Именно поэтому в последних числах каждого месяца мы документируем прогресс, который происходит на стройках, чтобы вы могли быть спокойны и быть в курсе самых актуальных новостей.

Итак, конец января - самое время для того, чтобы познакомить вас со свежим фотоотчетом наших домов в Коврове. Приятного просмотра!

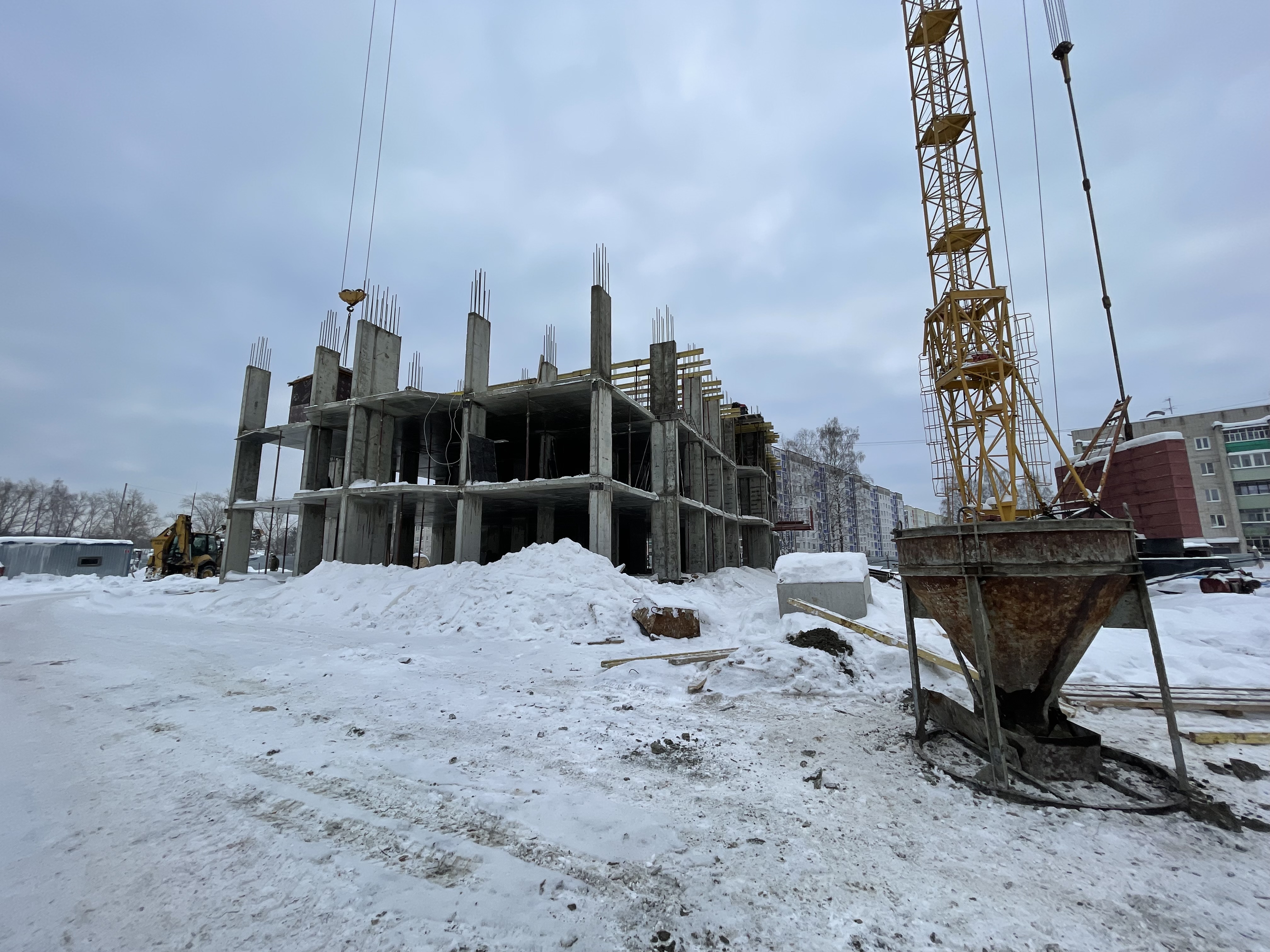

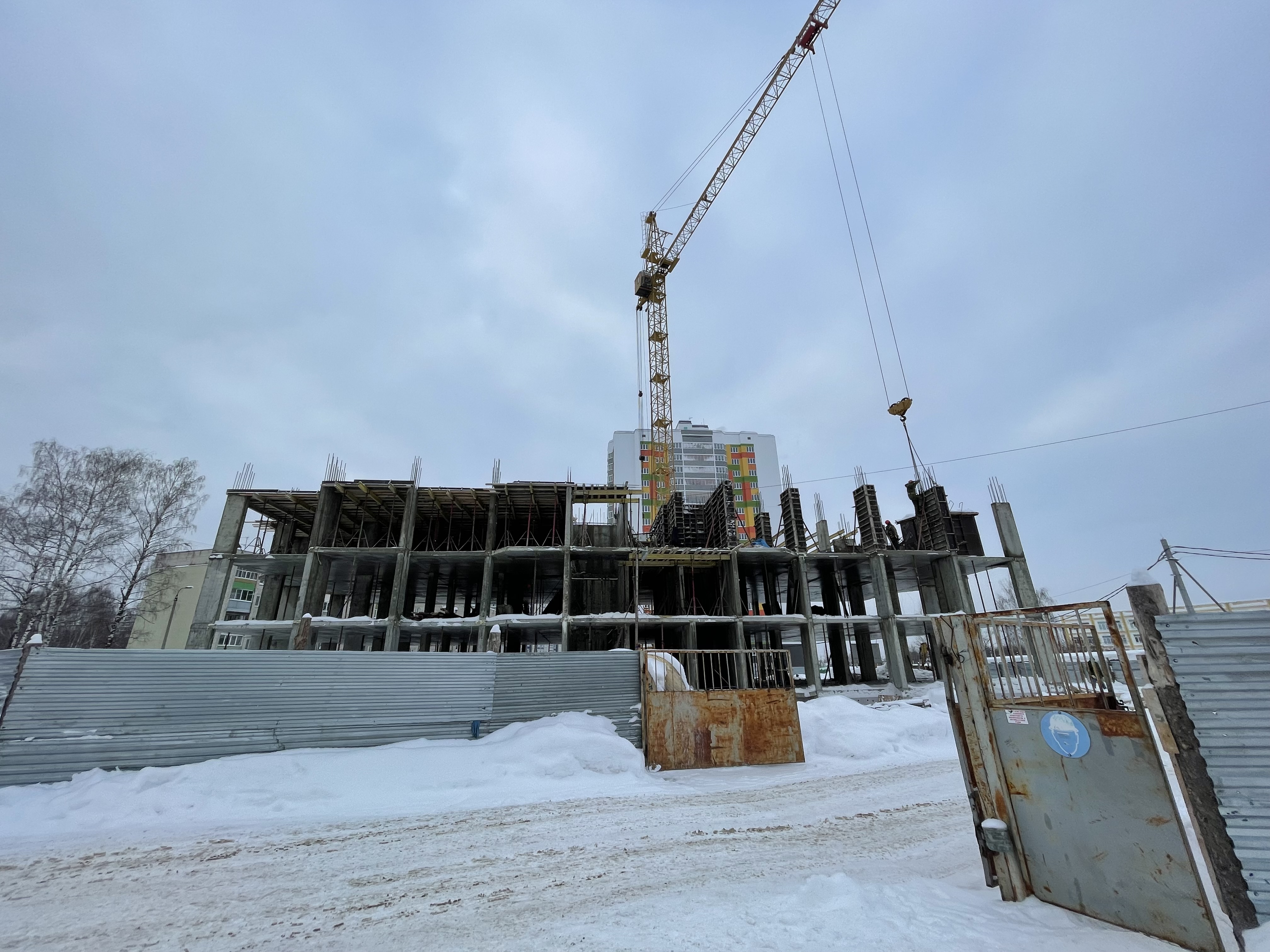

  • ЖК "Грани" на ул. Комсомольской, 1а

- завершен монтаж второго башенного крана;

- завершено устройство стен 1,2 этажа;

- завершено перекрытие 2 этажа;

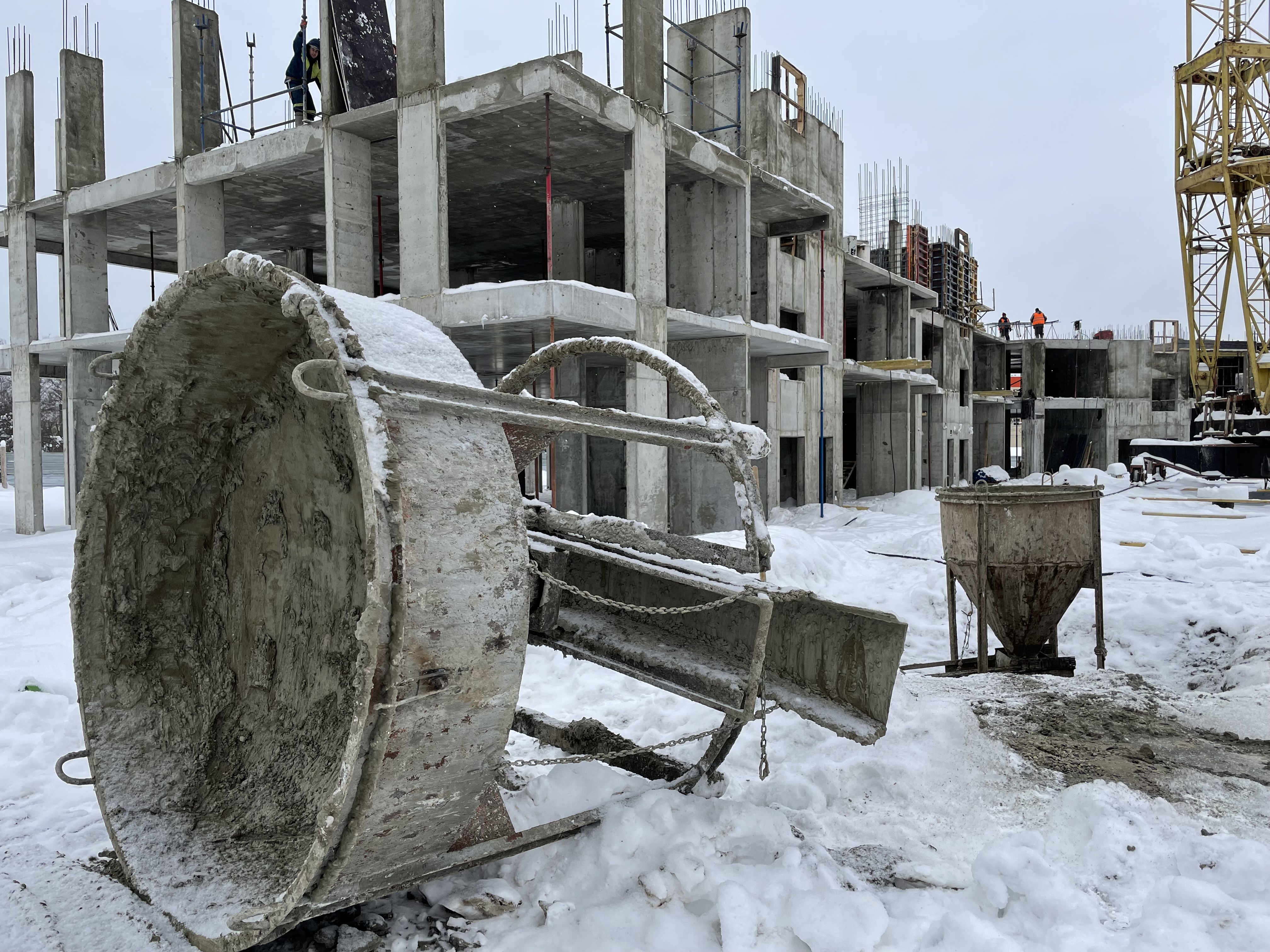

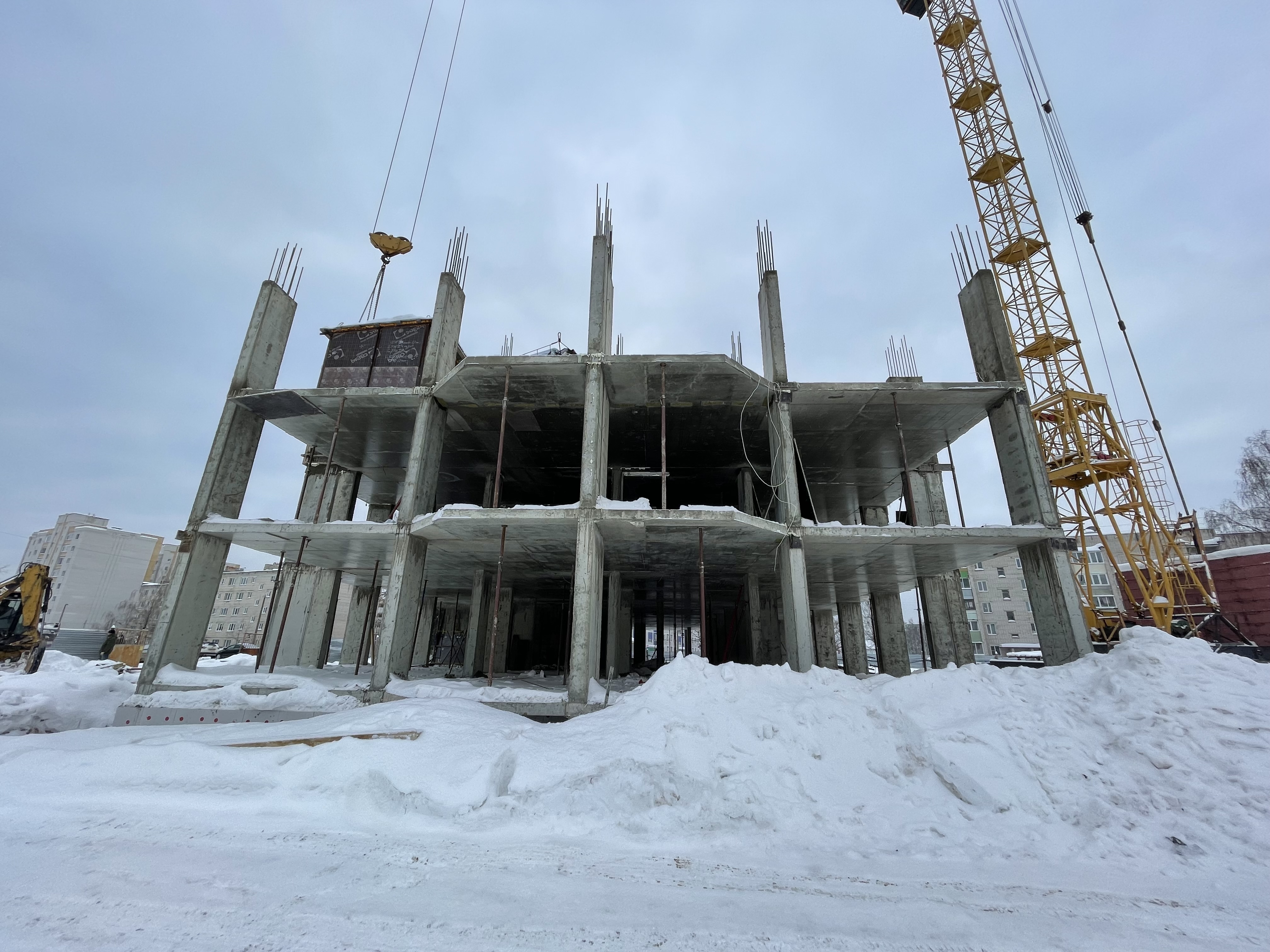

- ведется армирование стен 3 этажа

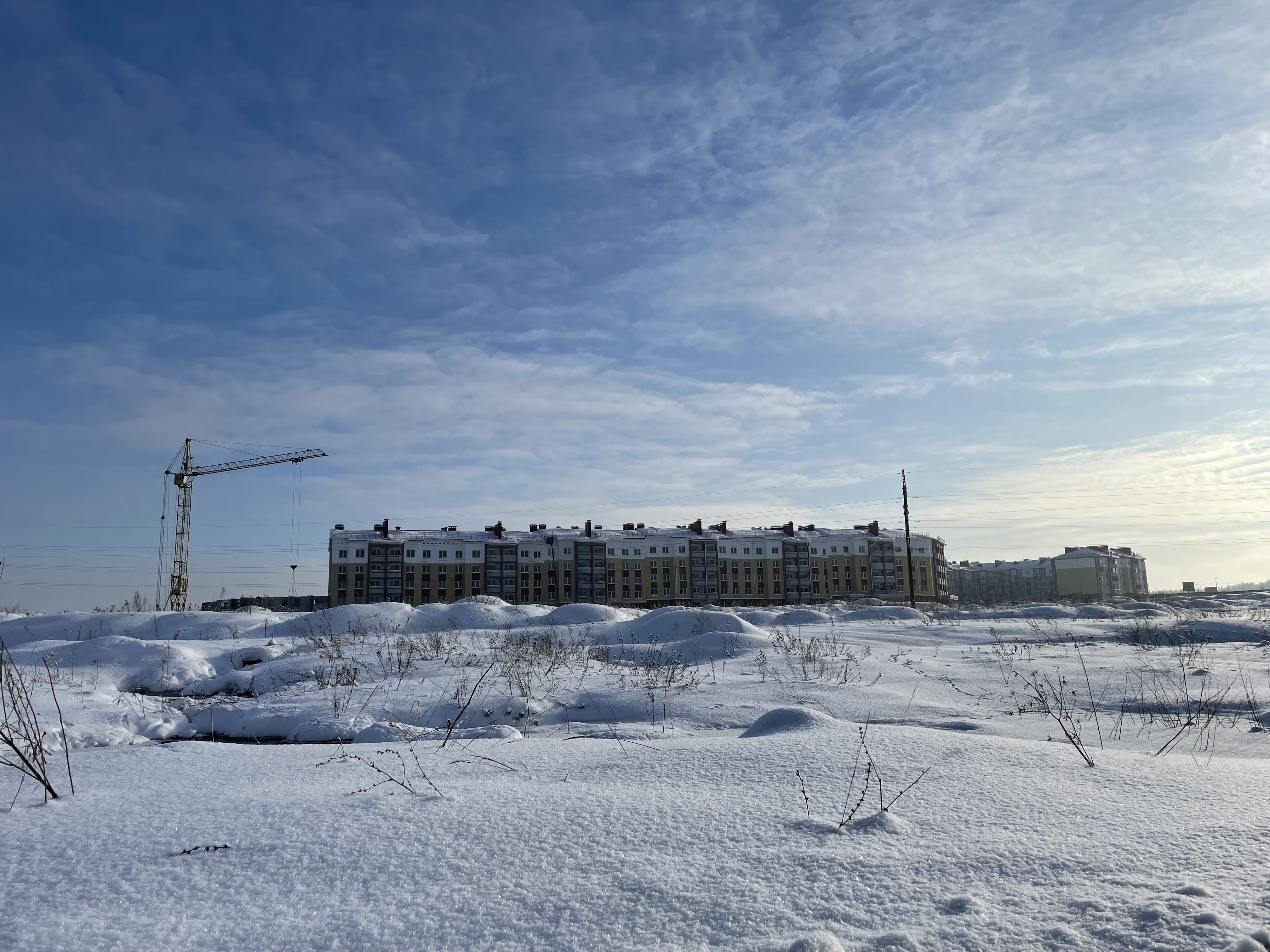

  • ЖК "Акварели" на ул. Сергея Лазо, 7

- завершена установка вентиляционных клапанов;

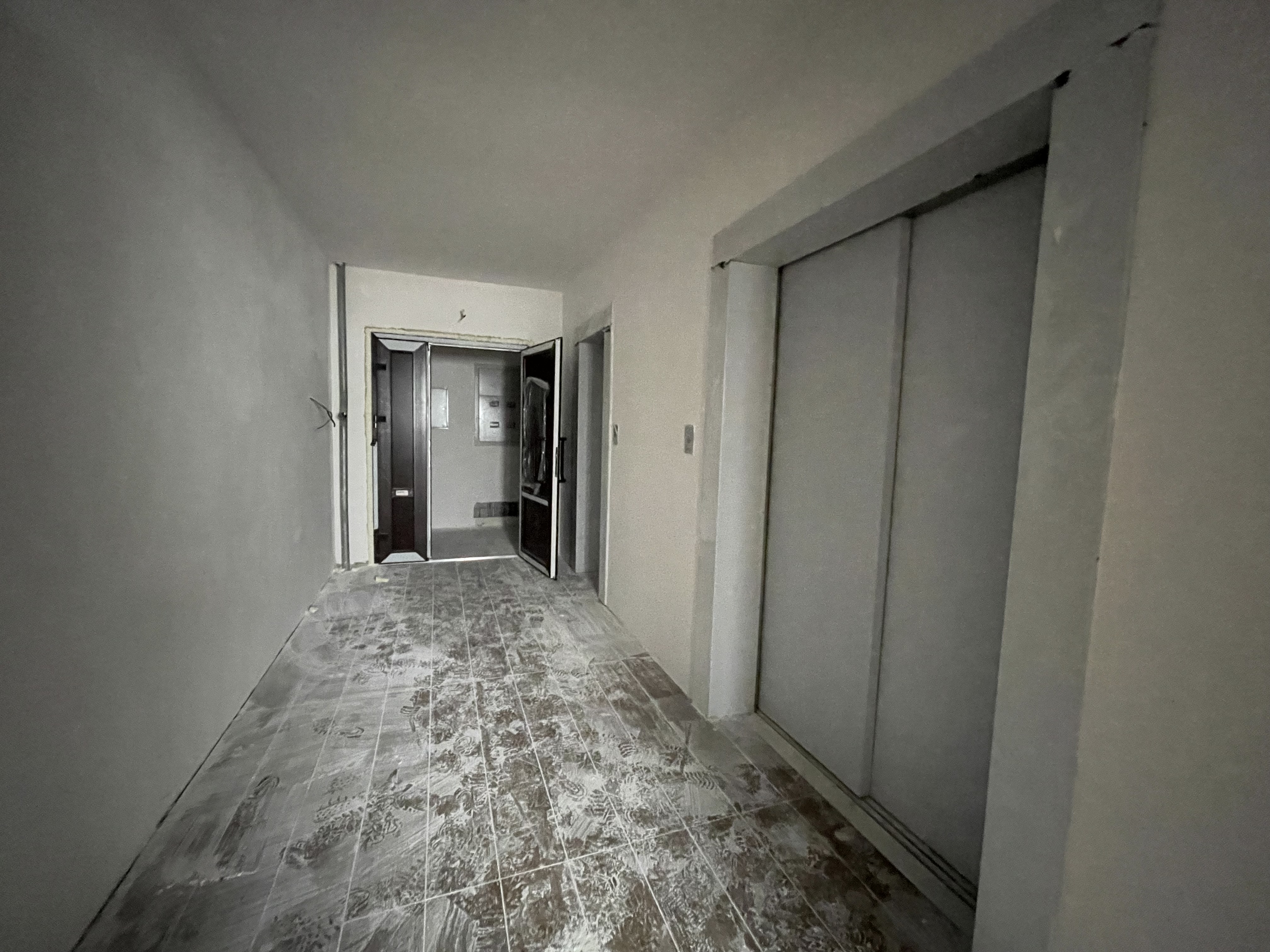

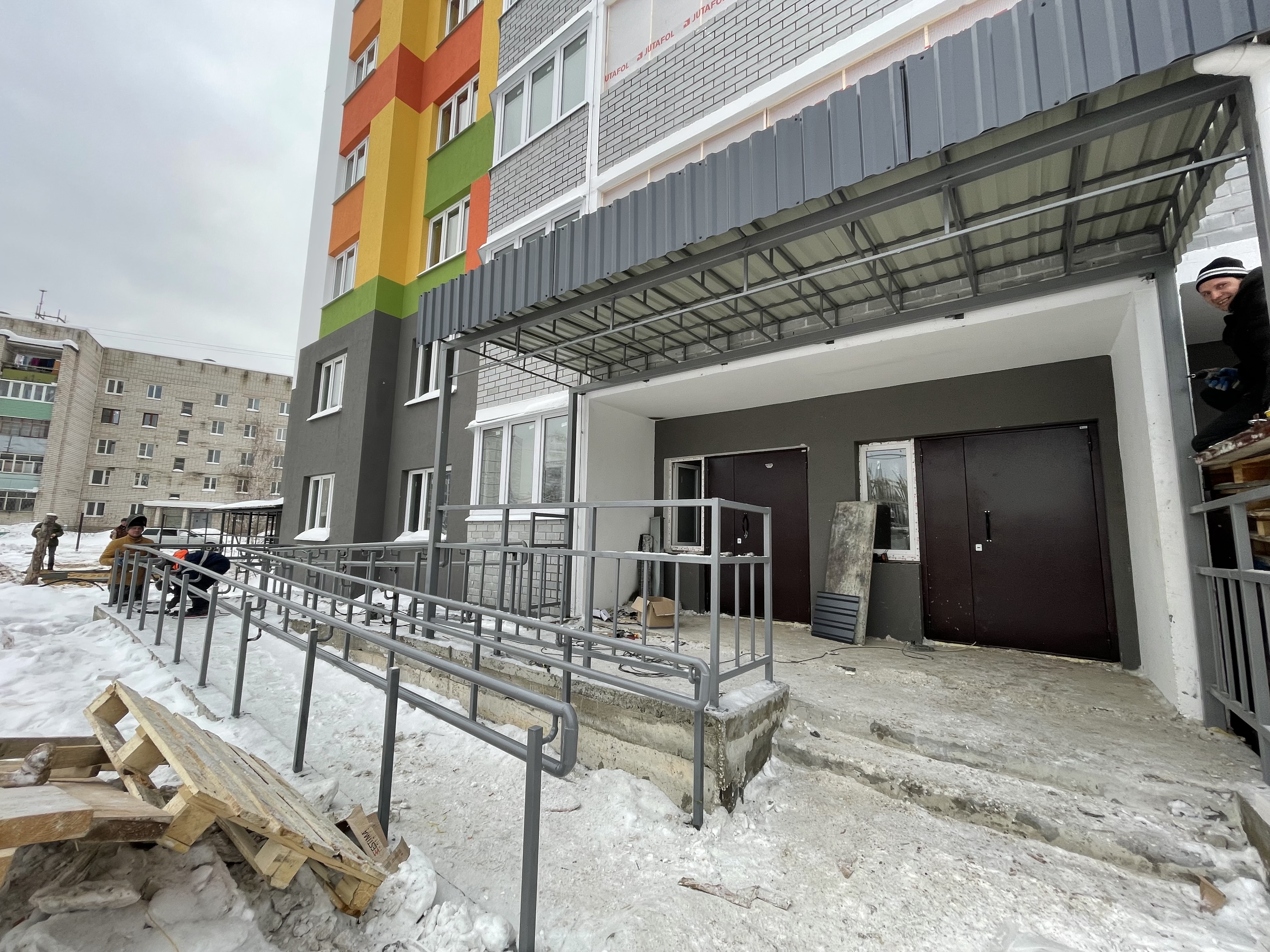

- завершено устройство входа в подъезд;

- завершено ограждение придомовой территории;

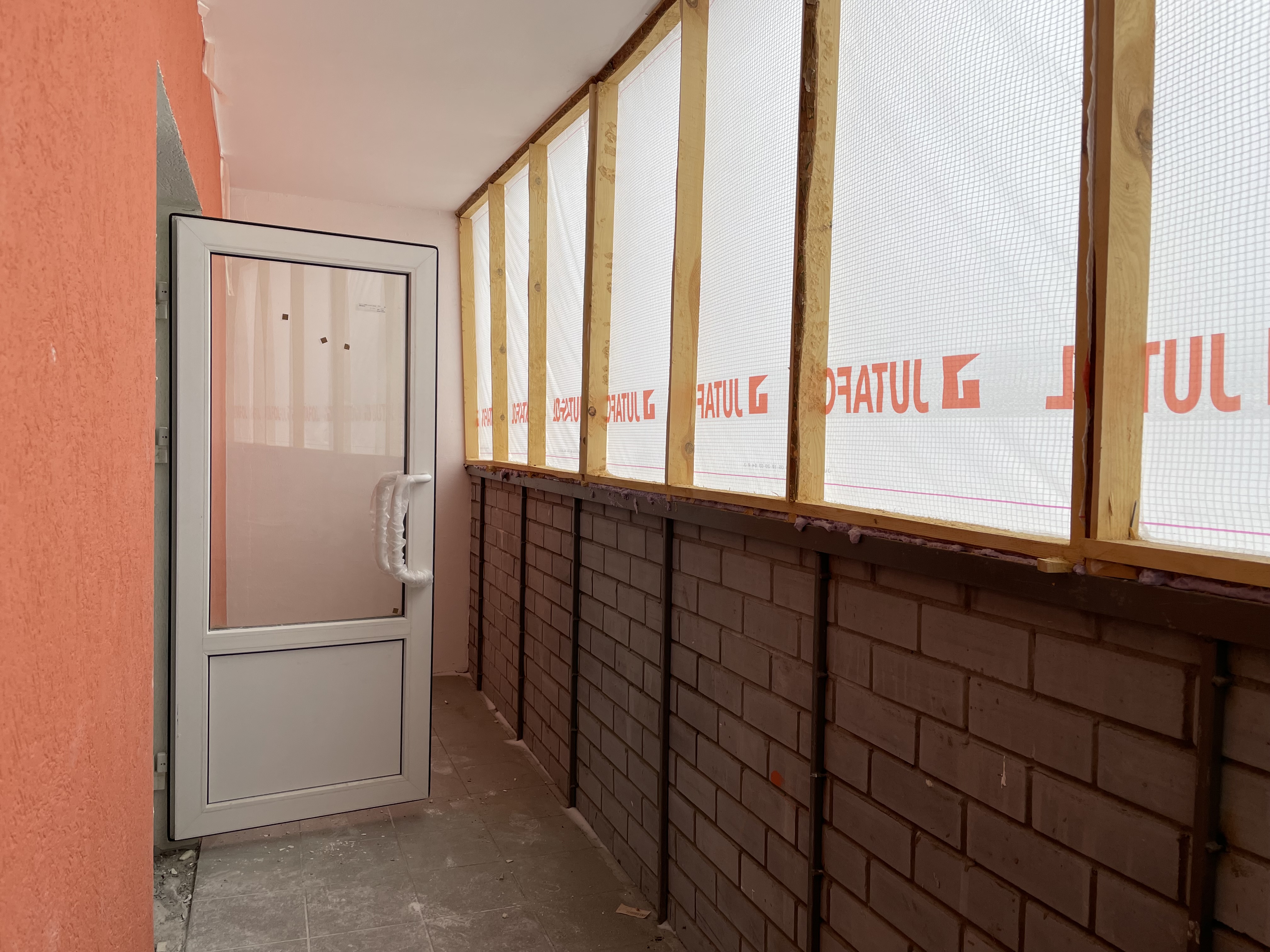

- завершено остекление лоджий;

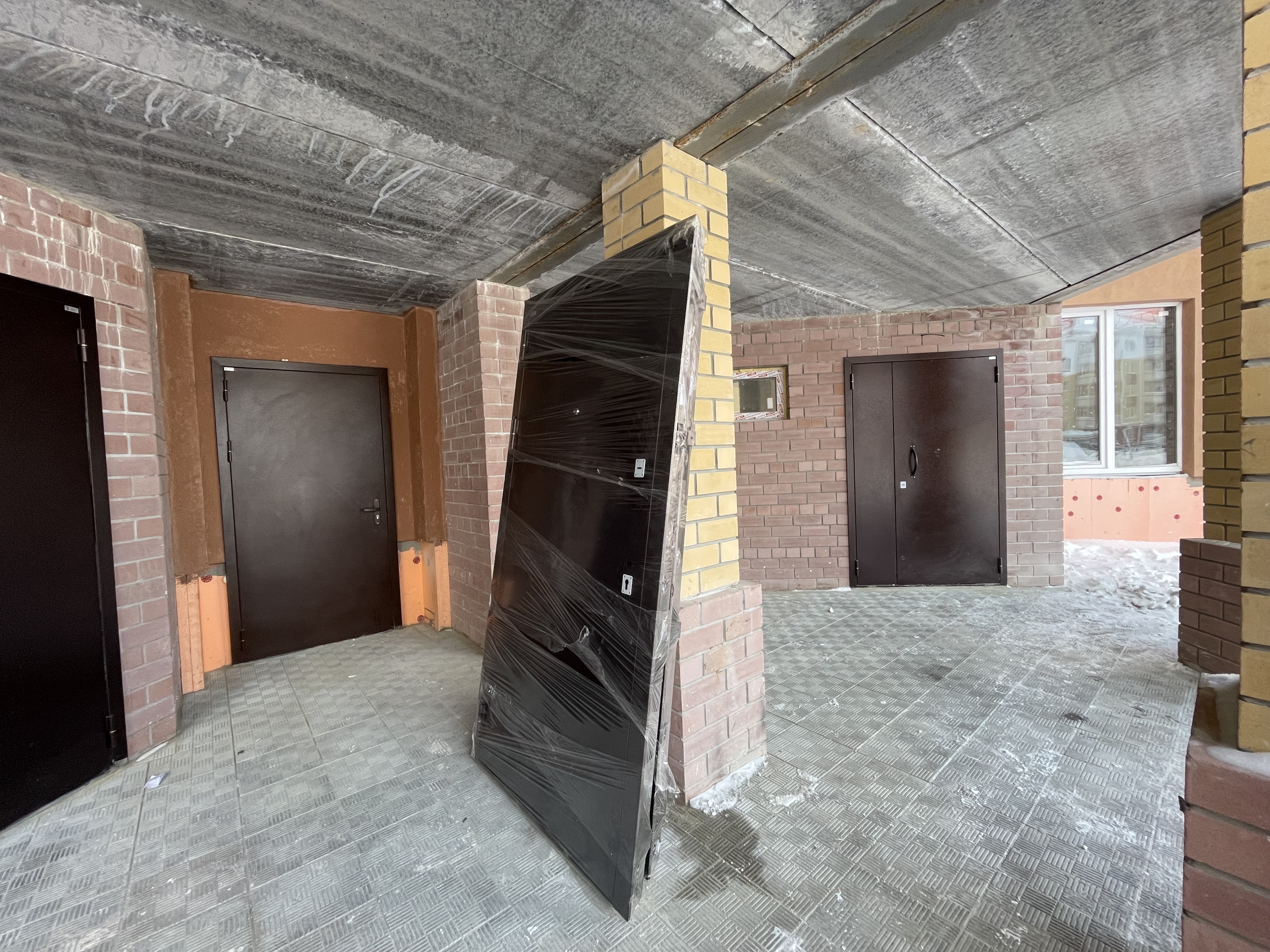

- завершен монтаж входных дверей в квартиры;

- запущена система отопления и горячее водоснабжение (работает котельная);

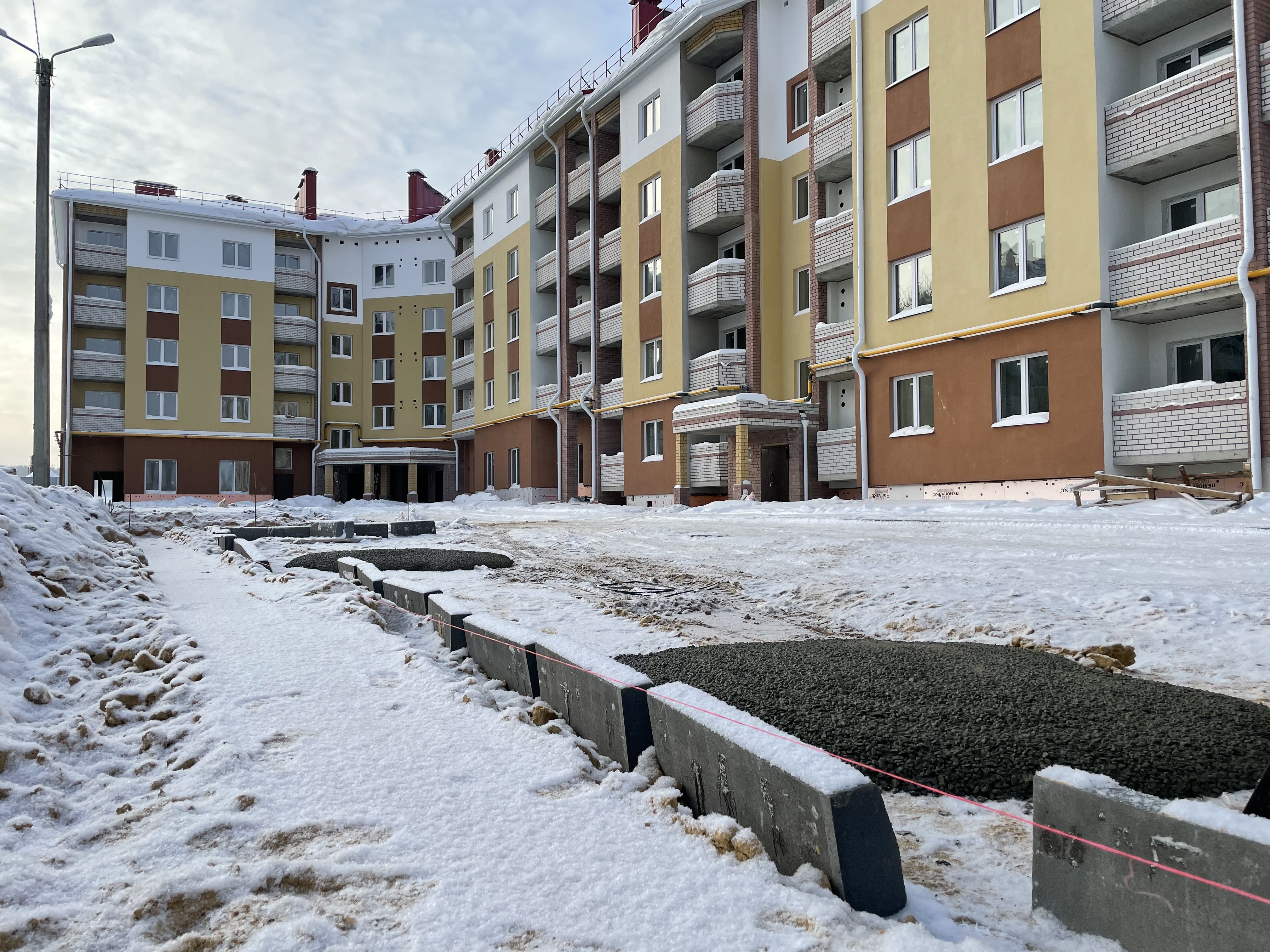

- продолжается благоустройство территории (устройство дорог, проездов, стоянок, тротуаров);

- продолжается установка ограждения лоджий;

- продолжается внутренняя отделка мест общего пользования: укладка плитки, шпатлевка, штукатурка, покраска;

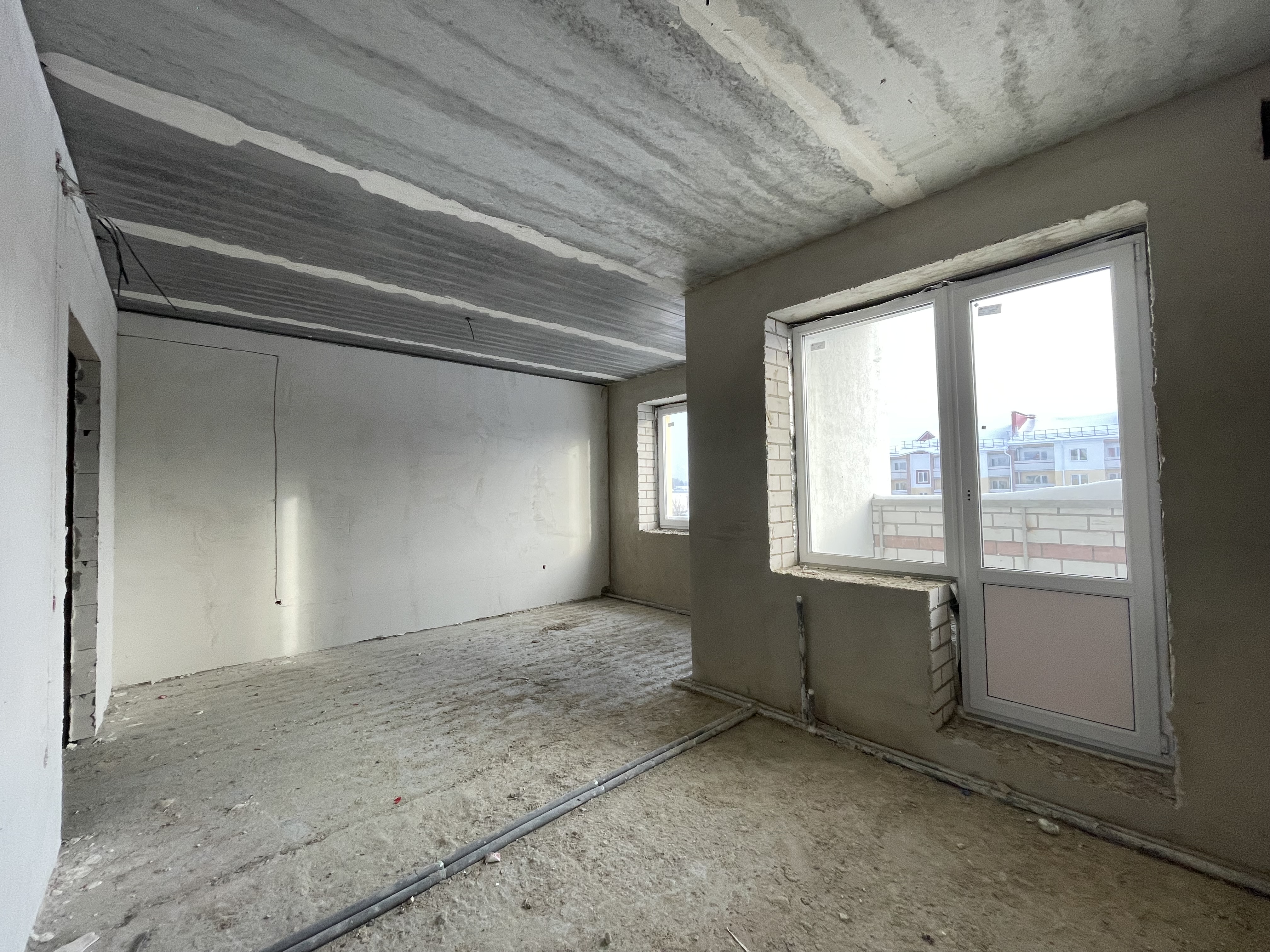

- продолжаются работы по устройству стяжки в квартирах;

- ведется установка ПВХ-дверей на общие лоджии;

- завершается монтаж малых архитектурных форм на детскую площадку;

  • ЖК "Акварели" на ул. С. Лазо, 5

- ведутся монолитные работы по строительству стен 3 этажа (армирование и бетонирование);

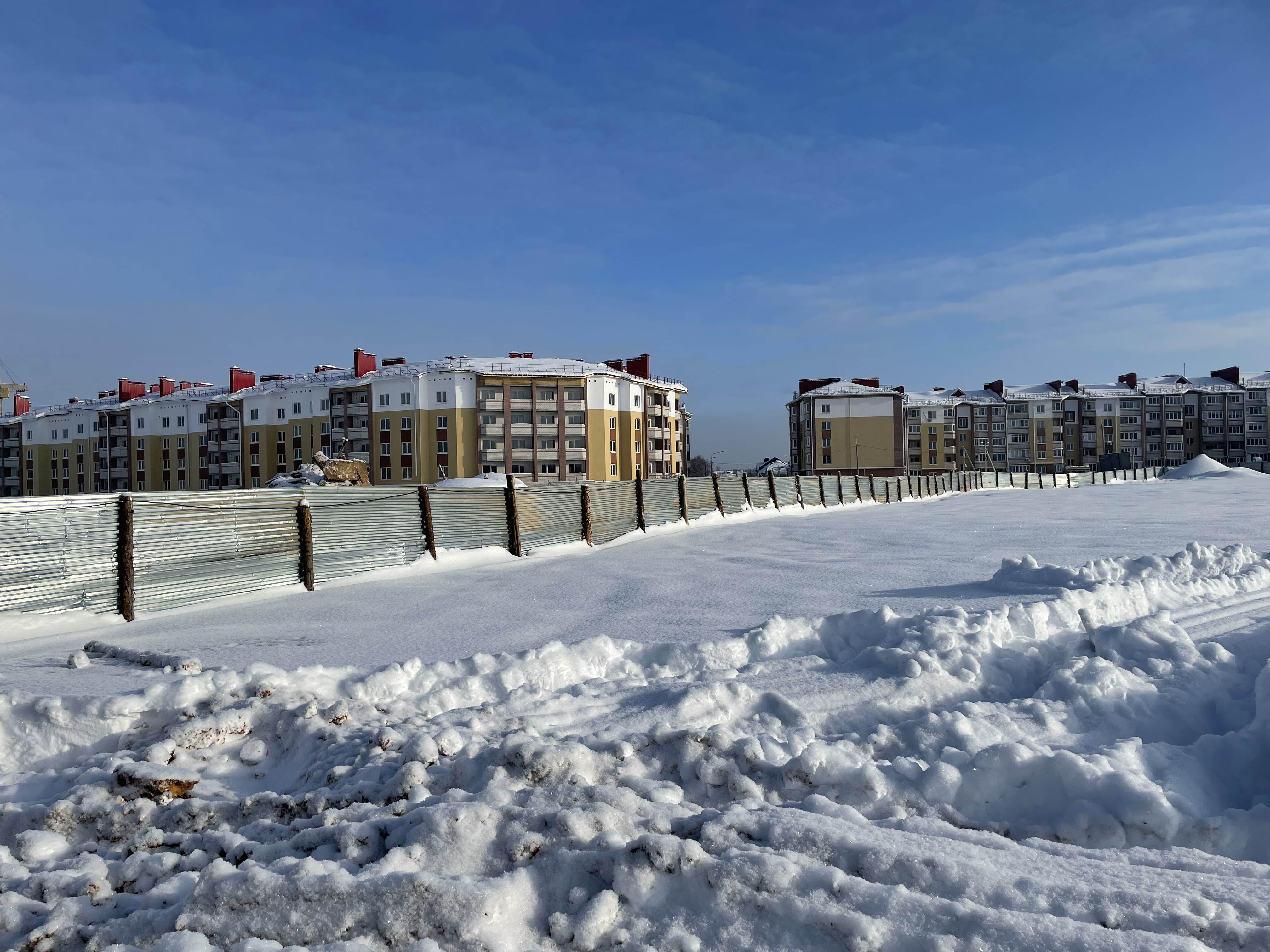

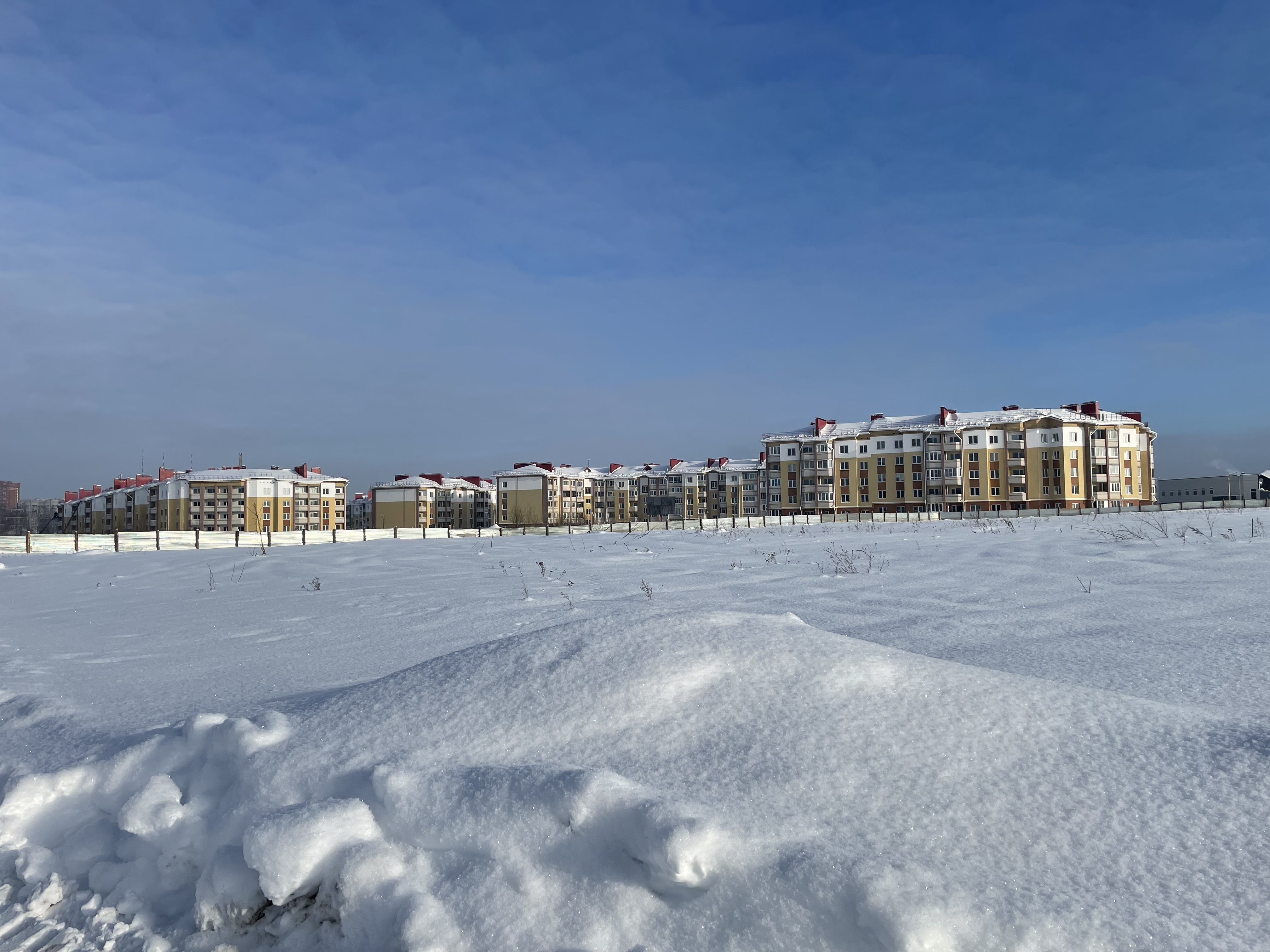

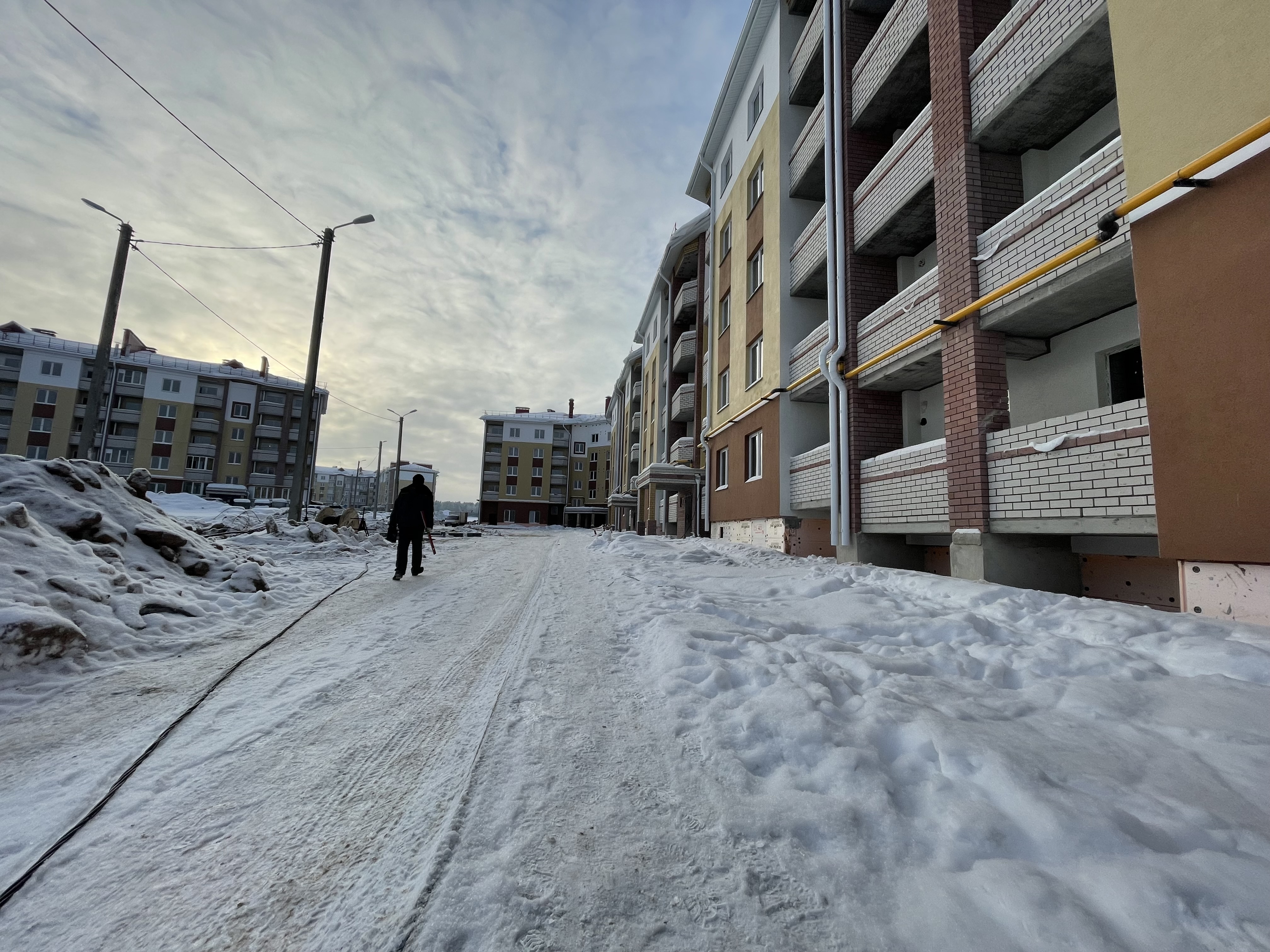

  • ЖК "Парадный-1" 1 очередь строительства на ул. Аллея Победителей, 4

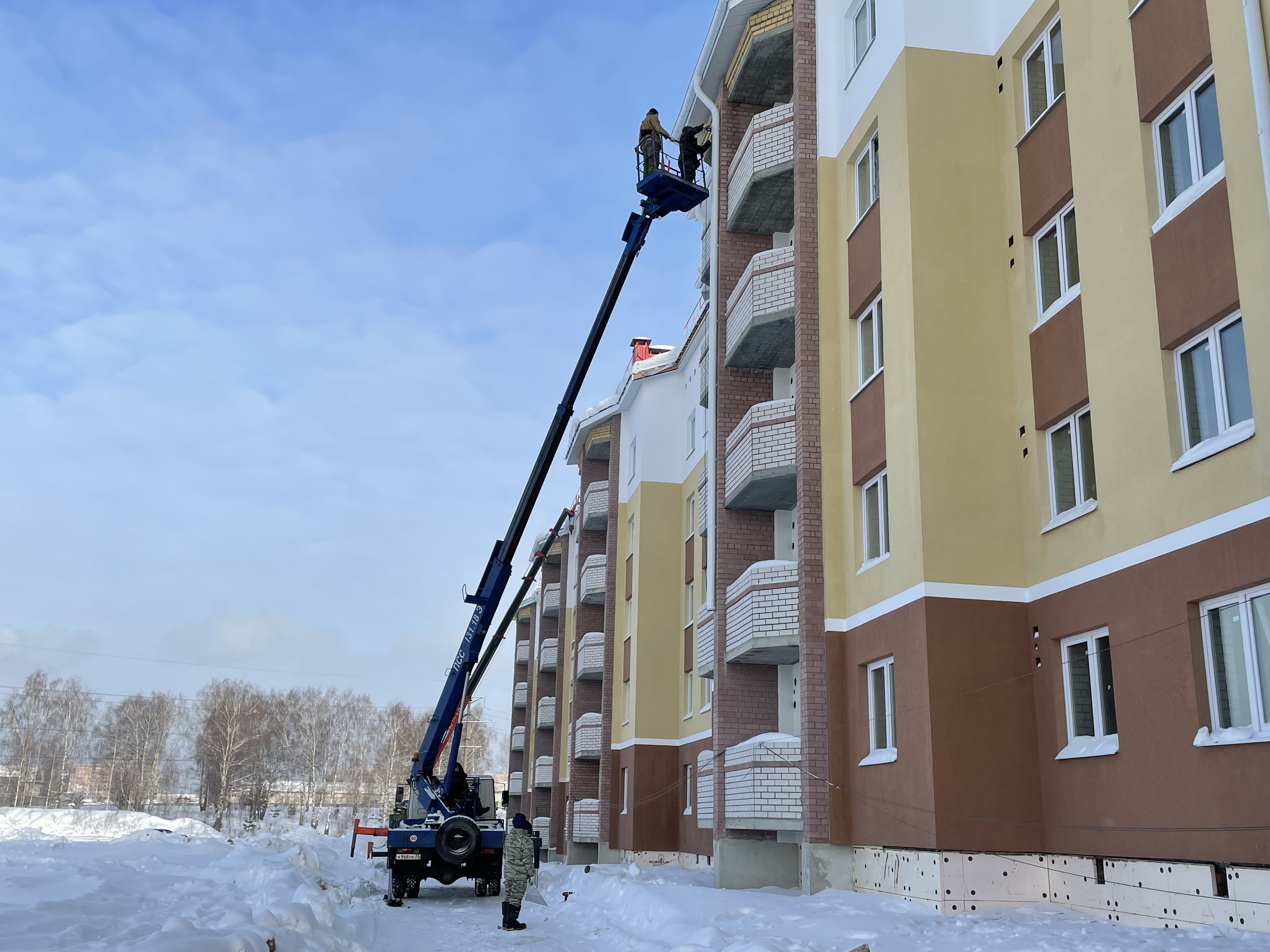

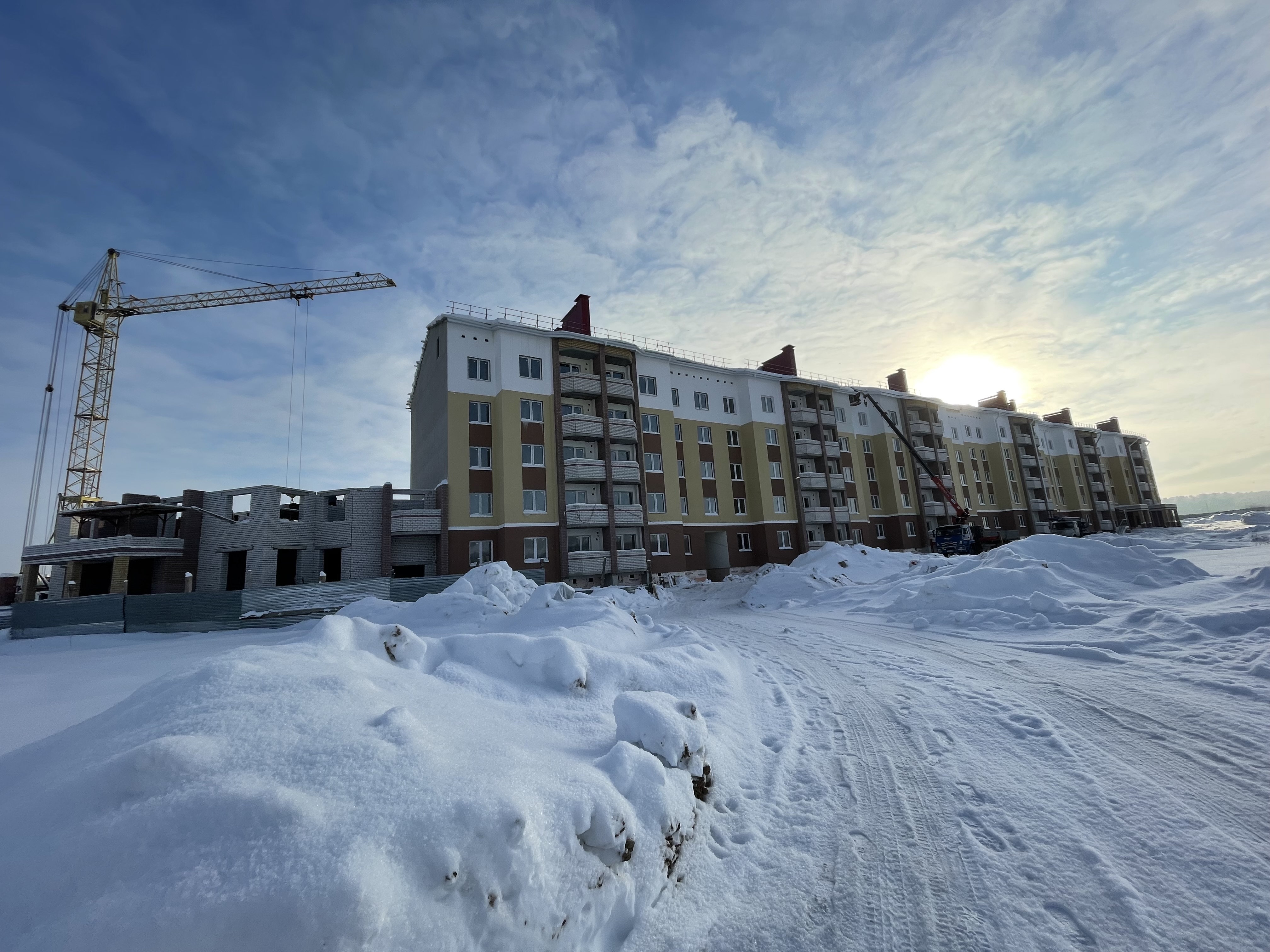

- завершены кровельные работы, выполнен подбой и водосточная канализация;

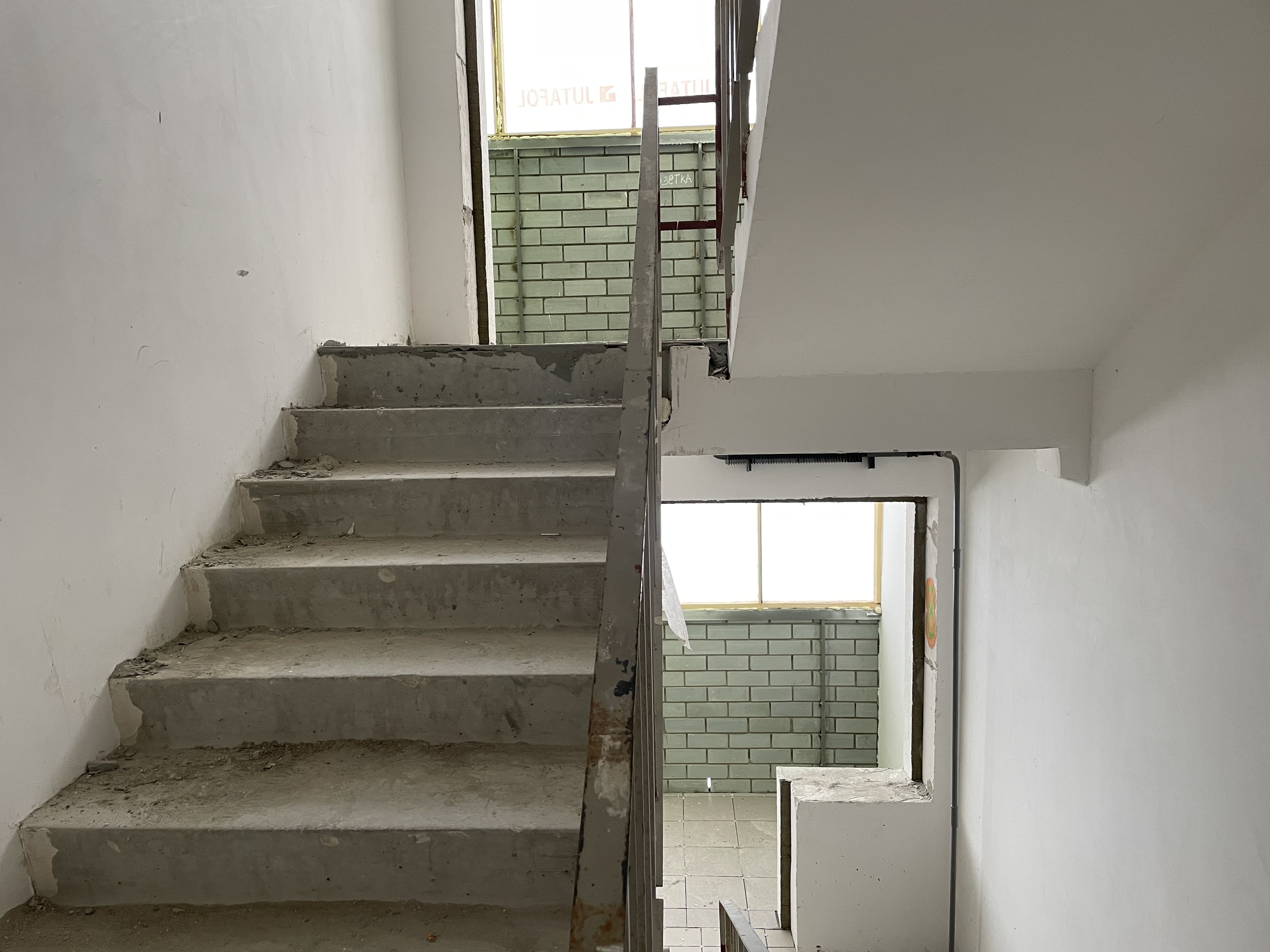

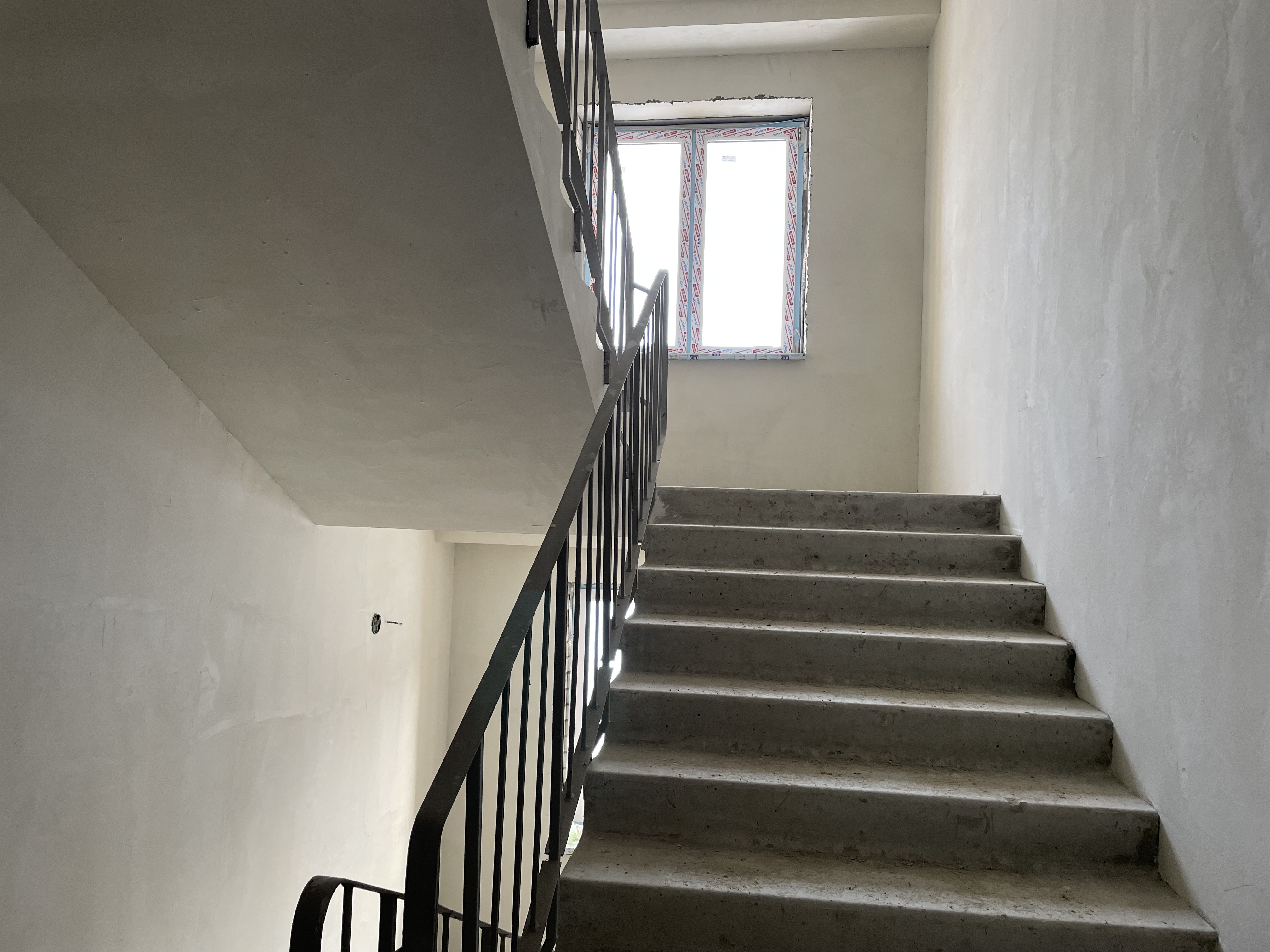

- завершены малярные работы в 1,2,3,5 подъездах

- ведутся малярные работы в 4,6,7 секциях;

- ведутся работы по монтажу газового оборудования;

- завершен монтаж системы отопления в 1,2,3,5 подъездах;

- продолжается устройство системы отопления в 4,6,7 секциях;

- ведутся работы по благоустройству территории;

- ведутся работы по устройству сетей постоянного электроснабжения;

- завершено устройство наружных сетей (канализация и водоснабжение)

- ведется устройство внутренней канализации и водоснабжения (монтаж учета водозабора);

  • ЖК "Парадный-1" 2 очередь строительства на ул. Аллея Победителей, 4

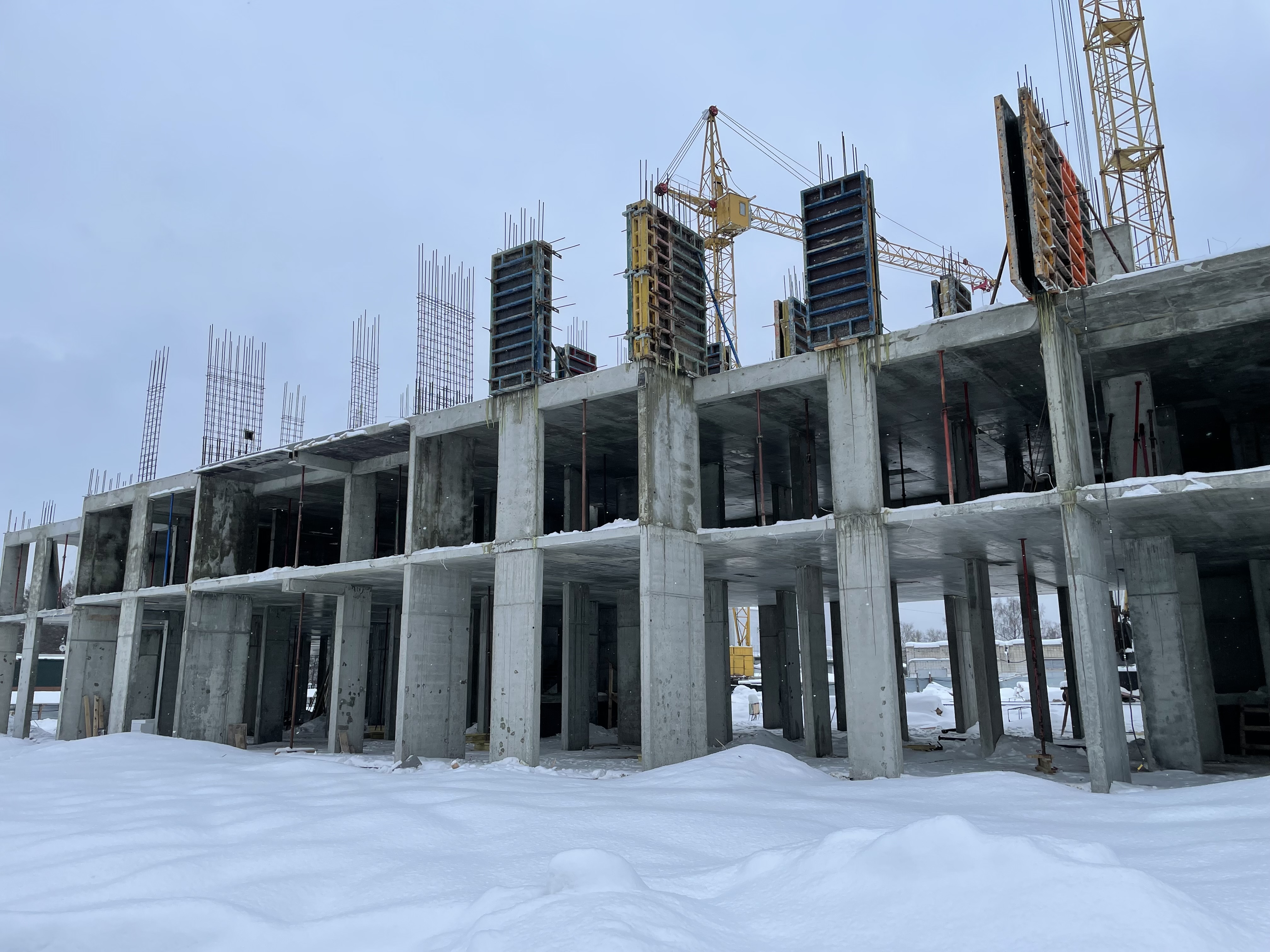

- завершен монтаж фундамента с 8 по 13 секции;

- завершены стены подвала с 8 по 13 подъезды;

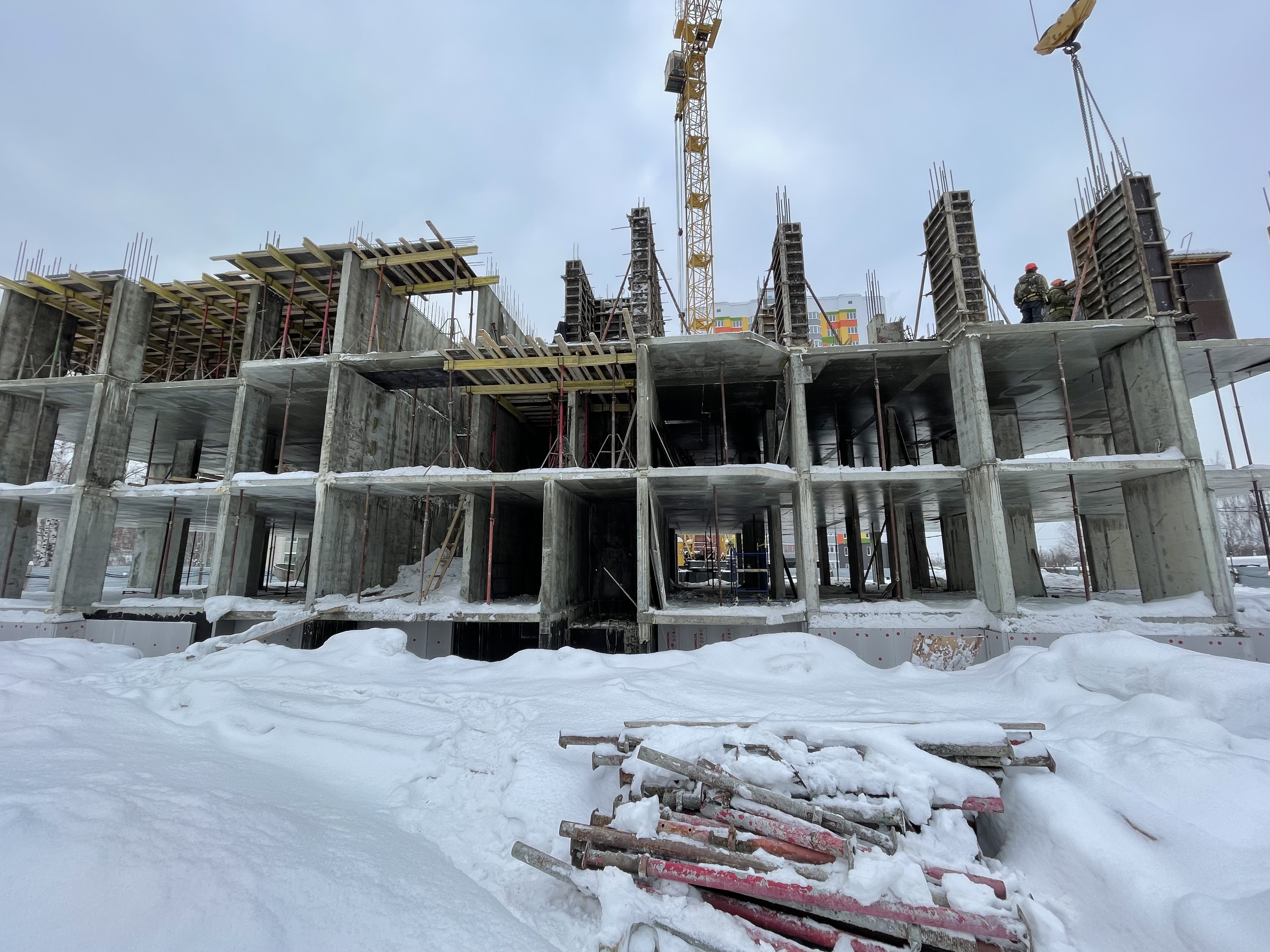

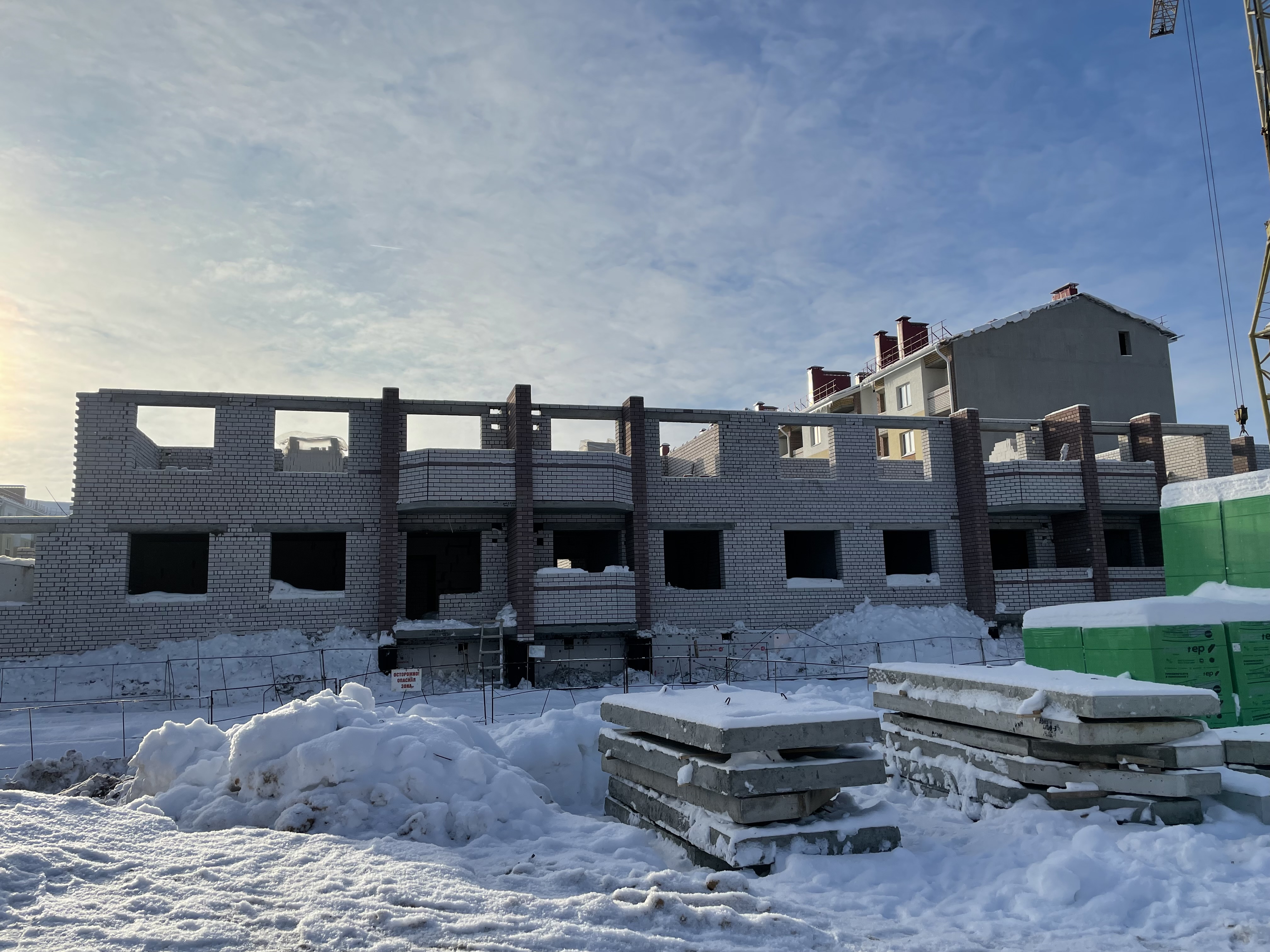

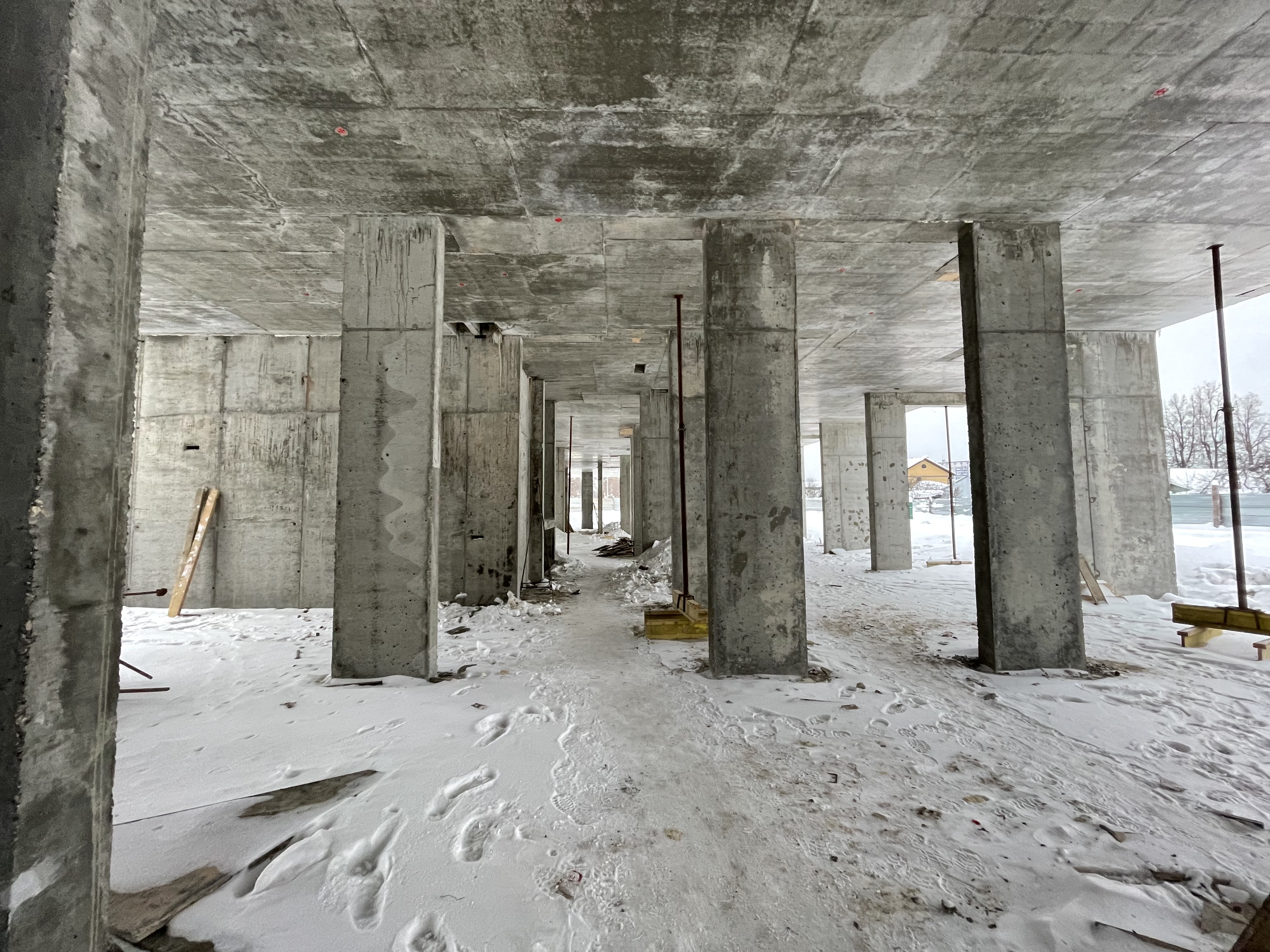

- ведется кладка стен и устройство перегородок 2 этажа в 8,9,10 секциях;

- ведется кладка стен 1 этажа в 11 секции;

- ведется устройство перекрытия подвала в 12,13 подъездах;

- ведется устройство наружной канализации и водоснабжения;

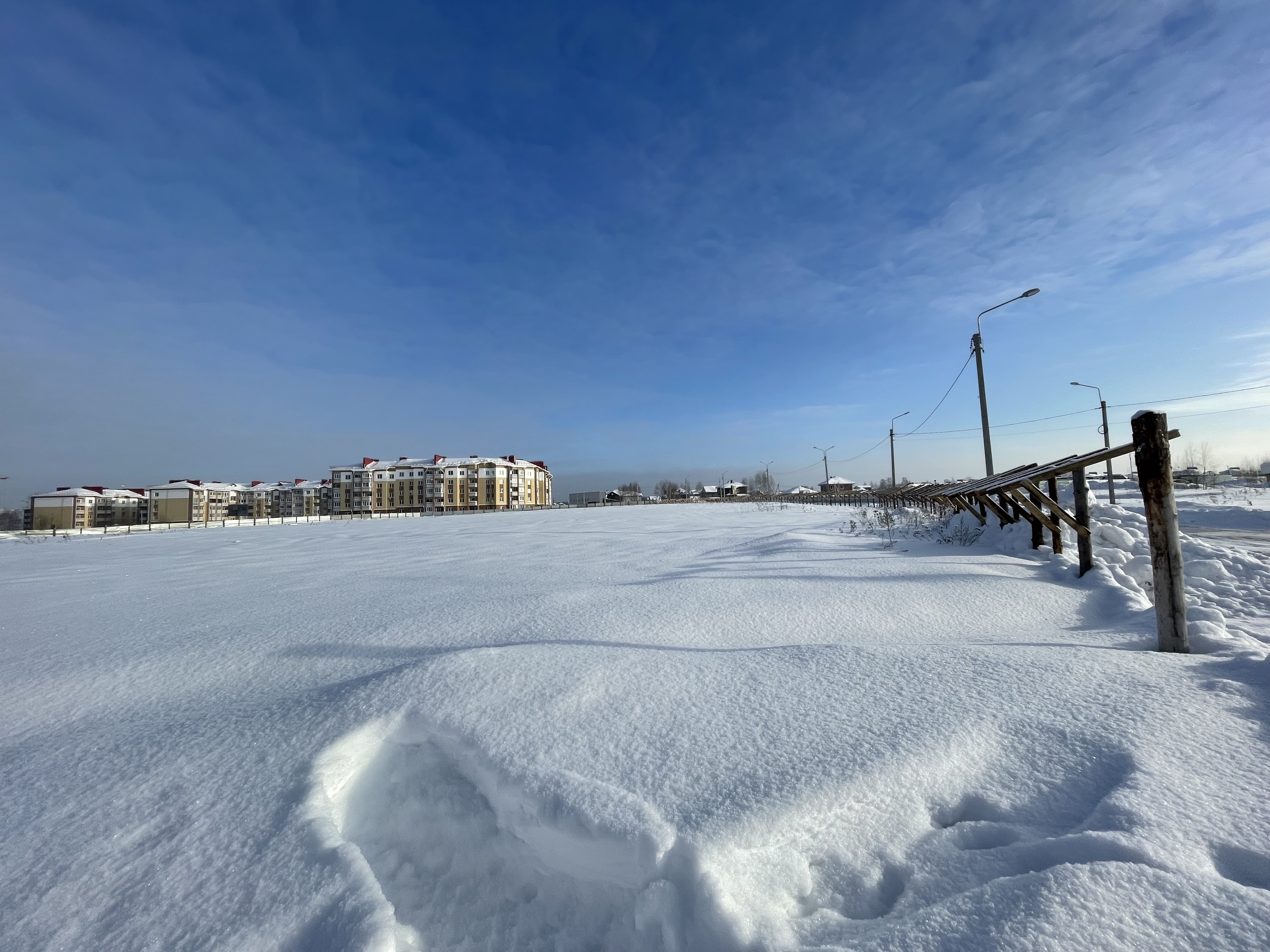

  • ЖК "Панорама" на площади Победителей, 4

- завершено наружное электроснабжение строительной площадки;

- завершено электроосвещение стройплощадки;

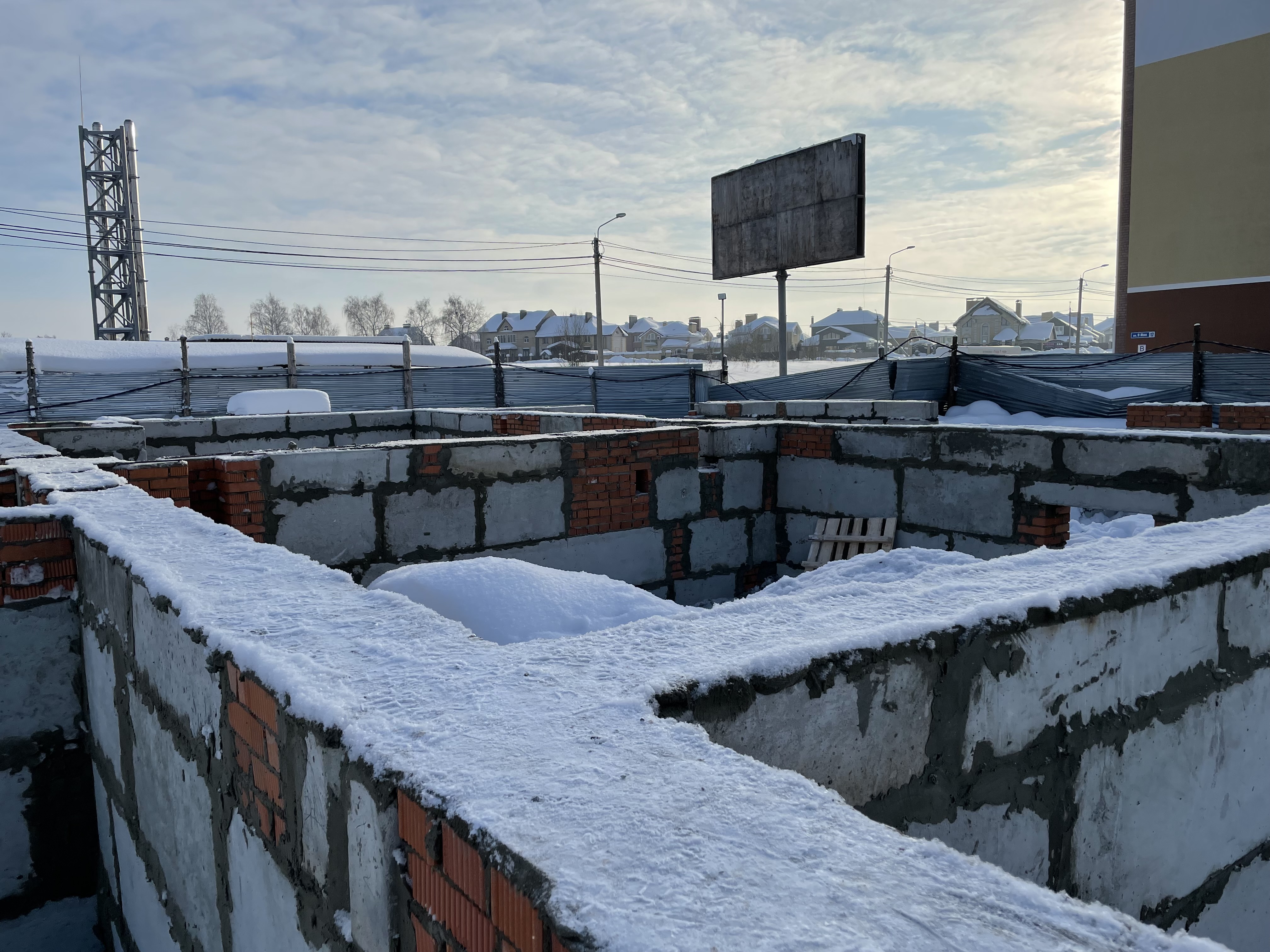

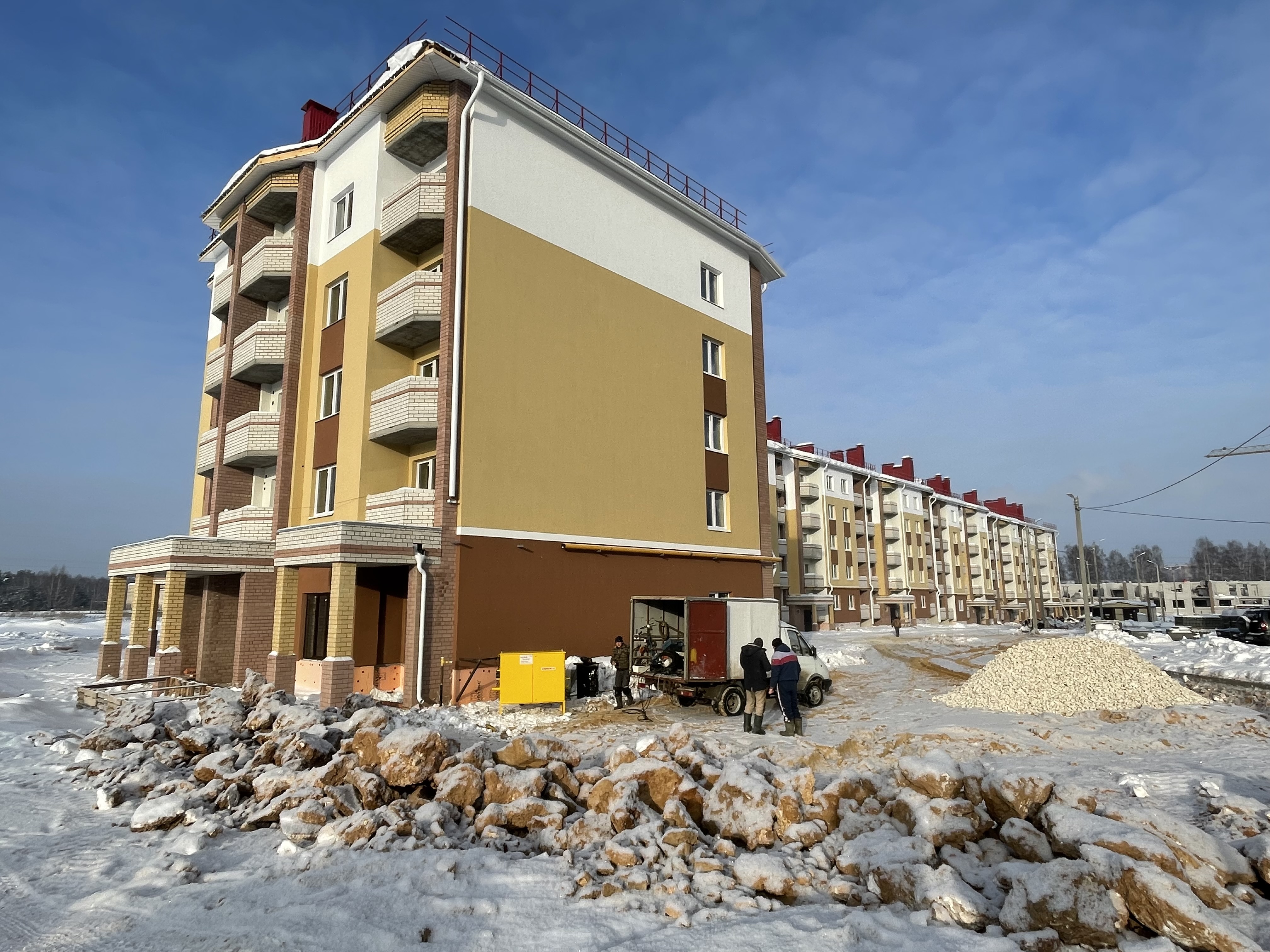

- ведется устройство бытового городка и временной дороги;

  • ЖК "Держава" на ул. 9 мая, 8

- ведется подготовка строительной площадки к работам (очистка от снега, монтаж рабочего городка);

- завершается монтаж ограждения строительной площадки;

- ведутся работы по выносу сетей из пятна застройки;

  • Таунхаусы в Славном

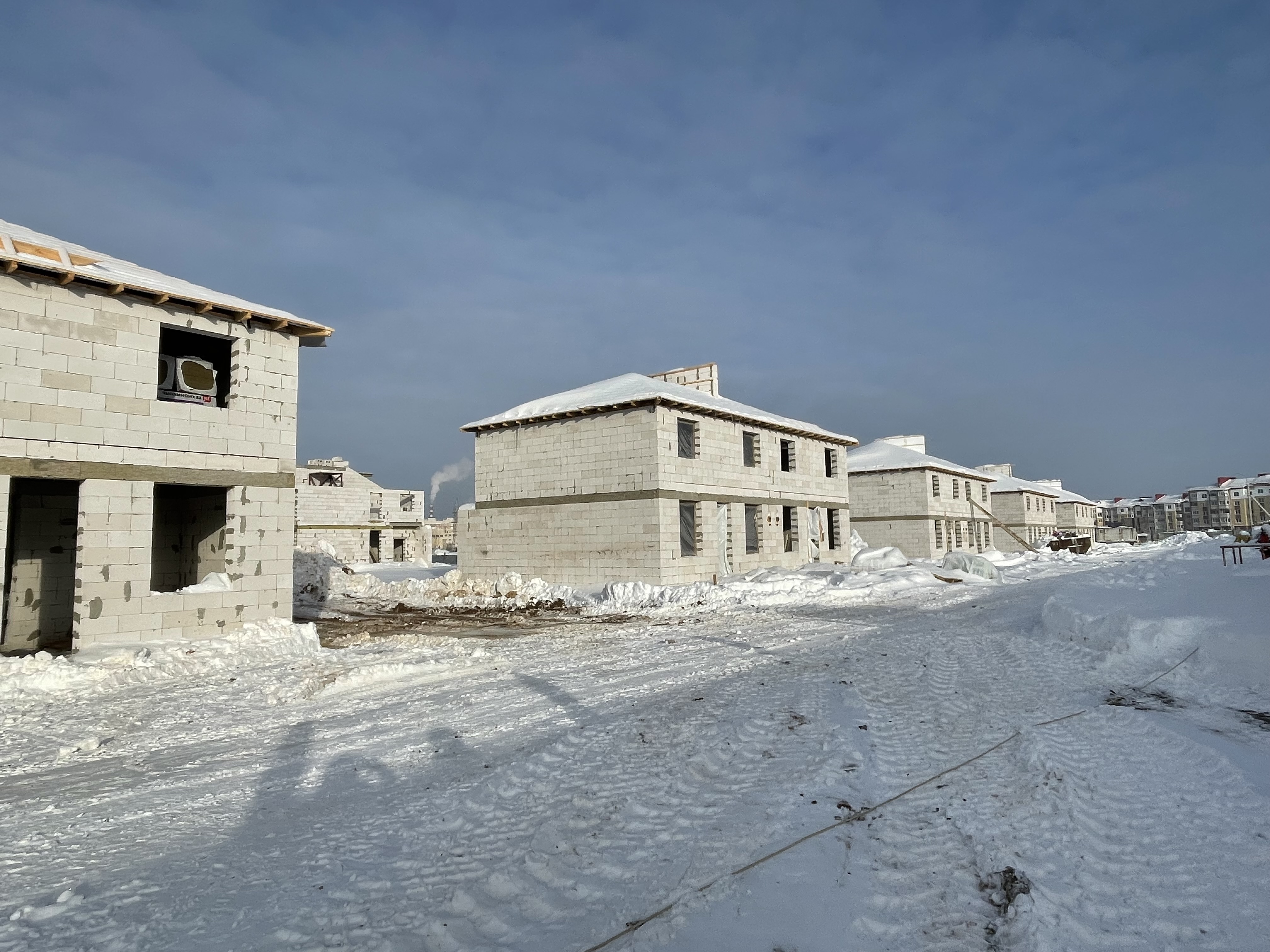

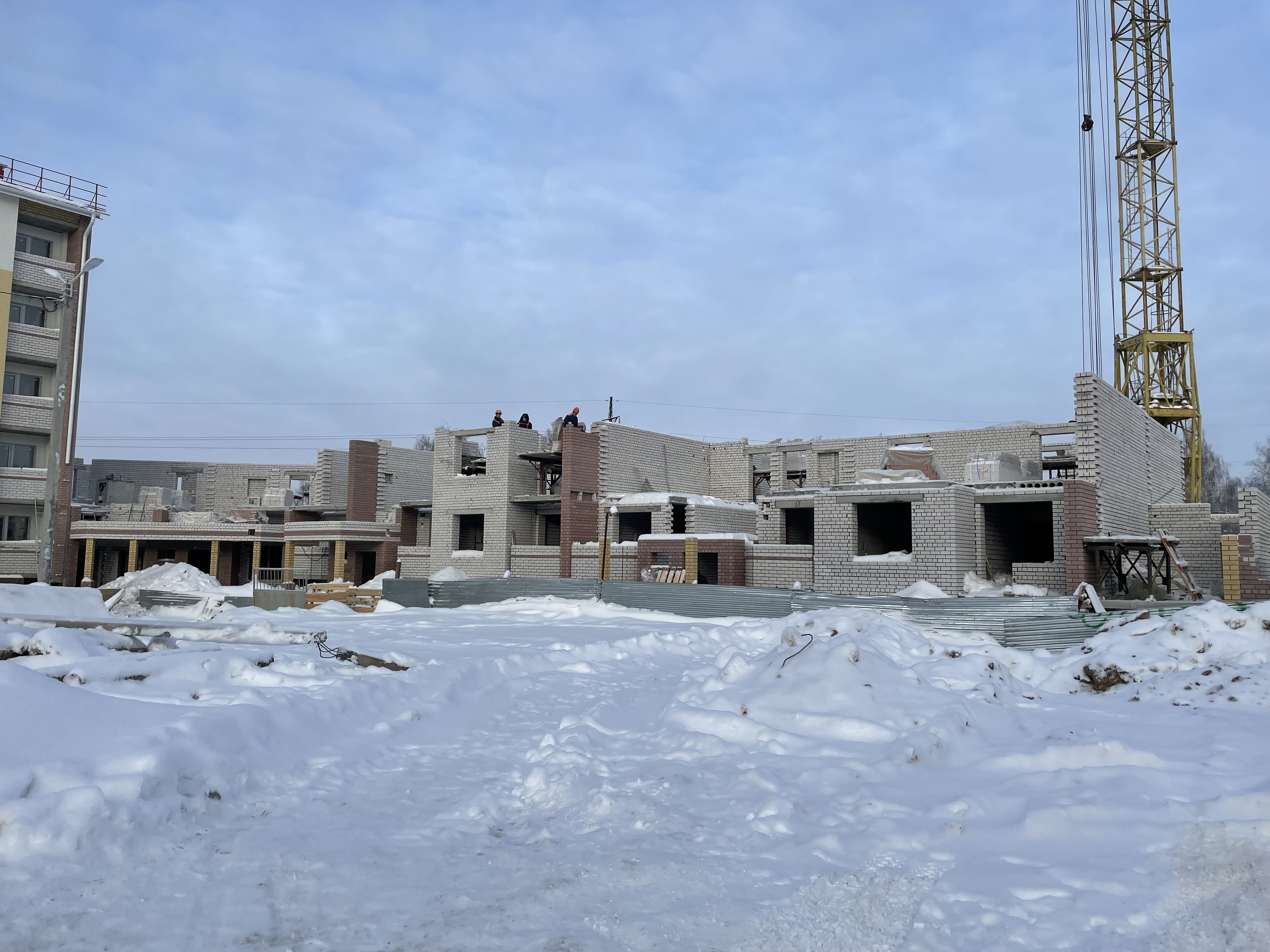

Очередь 6Д (ул. Мартынова 1,2,3,4,5,6,7,8,9,10,12)

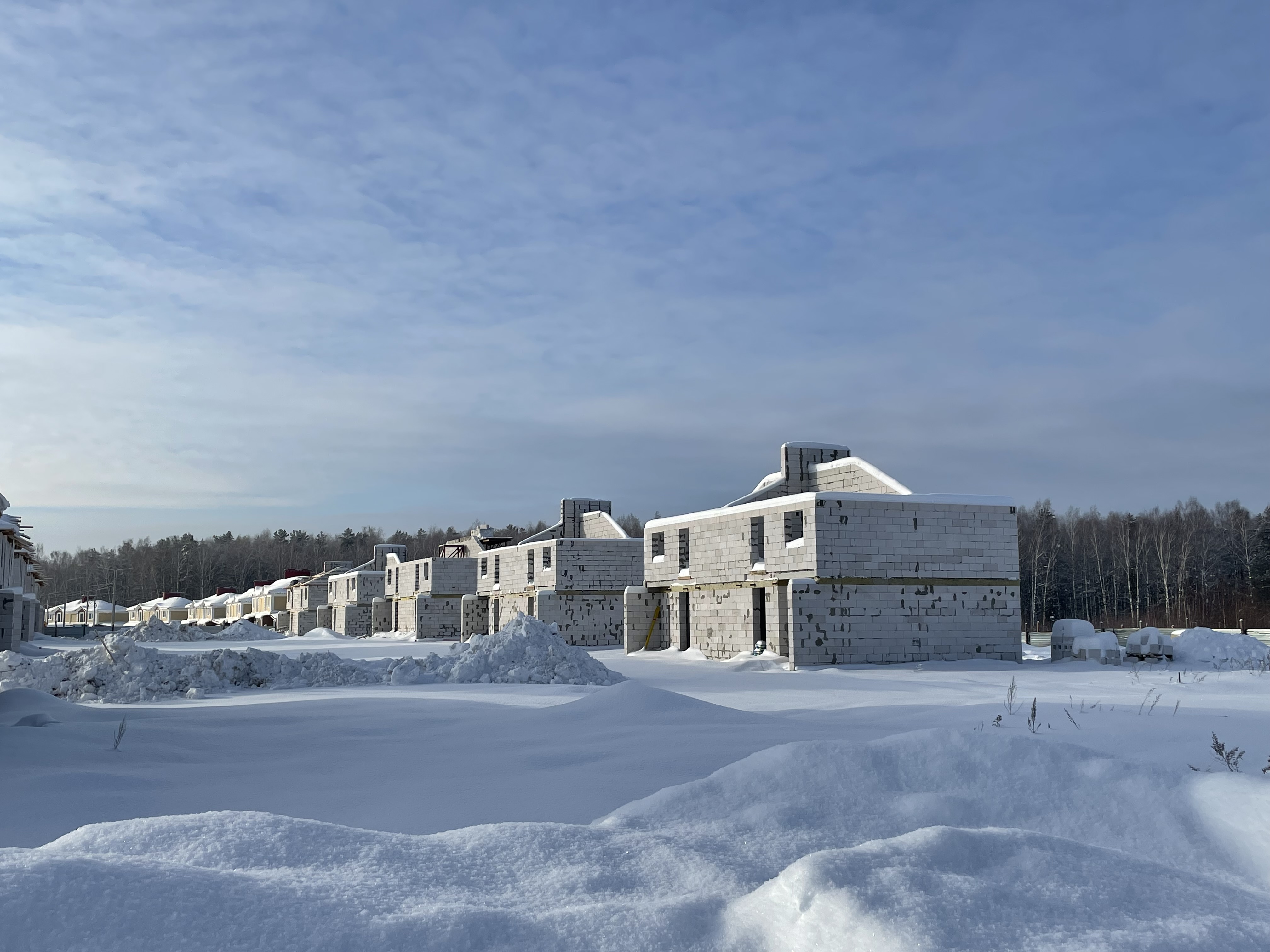

- завершены устройство фундаментов всех домов;

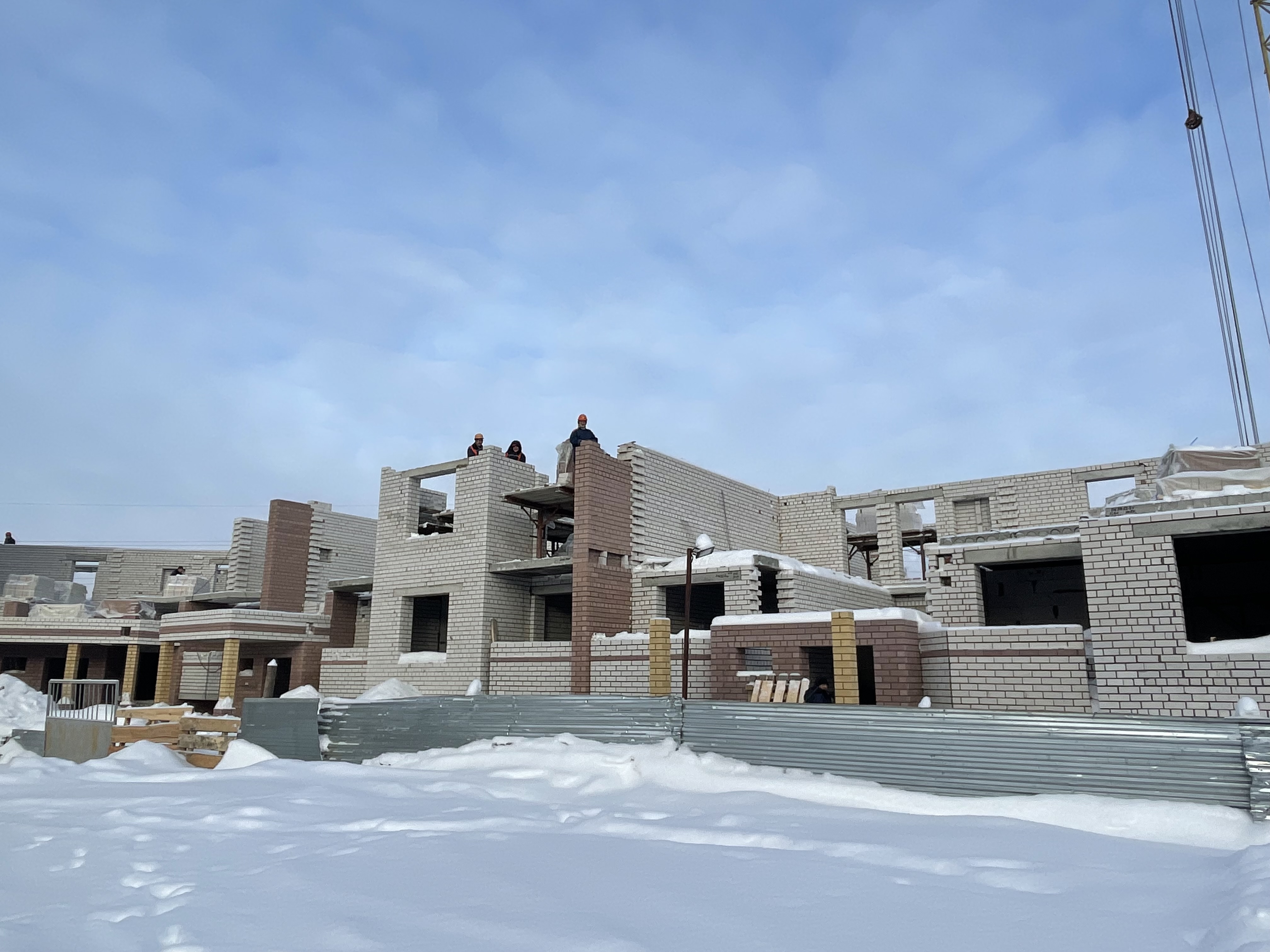

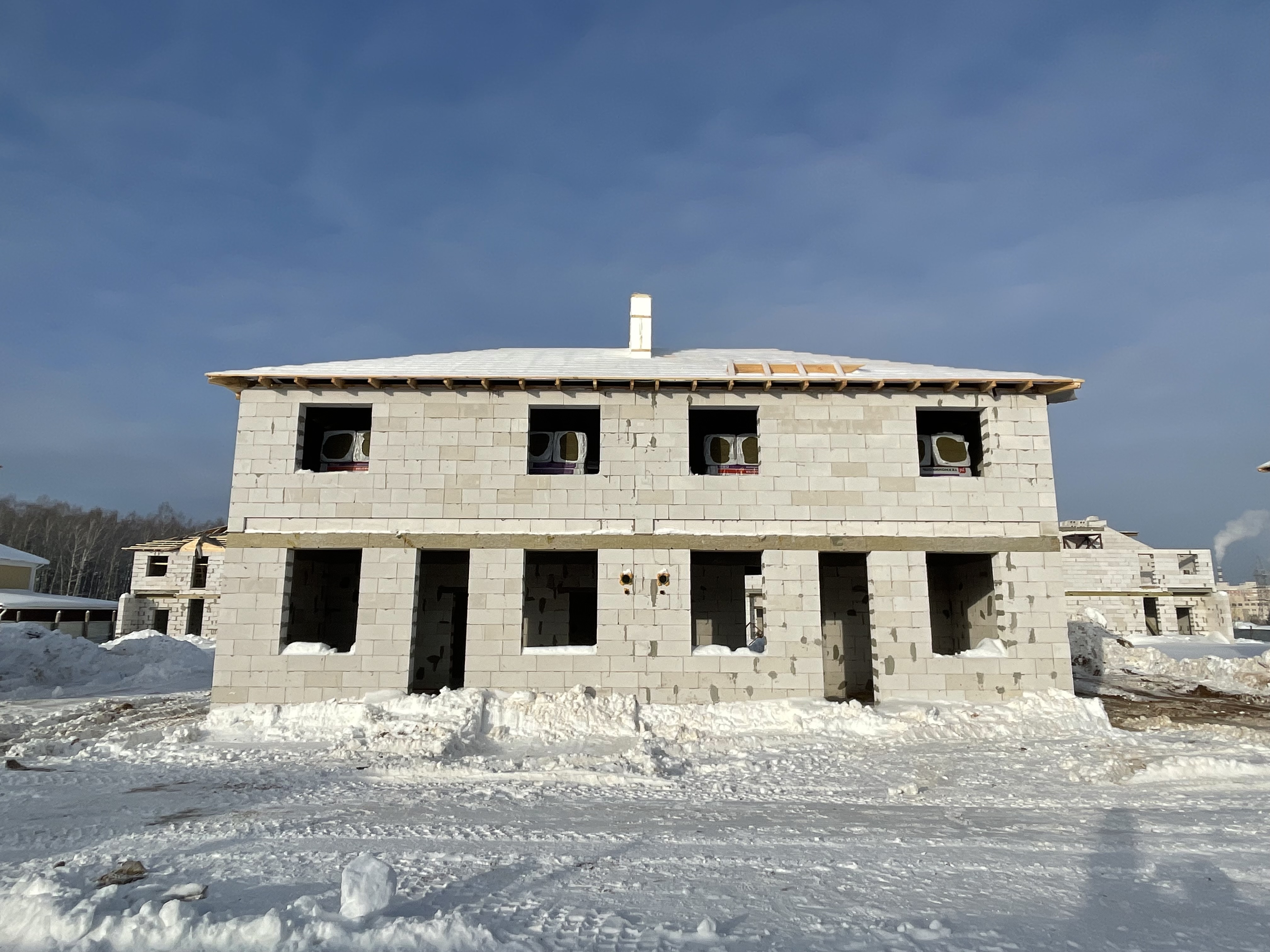

- завершены стены 1-2 этажа всех домов;

- завершено устройство входных групп на всех входах;

- перекрытия выполнены на всех домах;

- стропильная система с пленкой и обрешёткой выполнена на 7 домах.

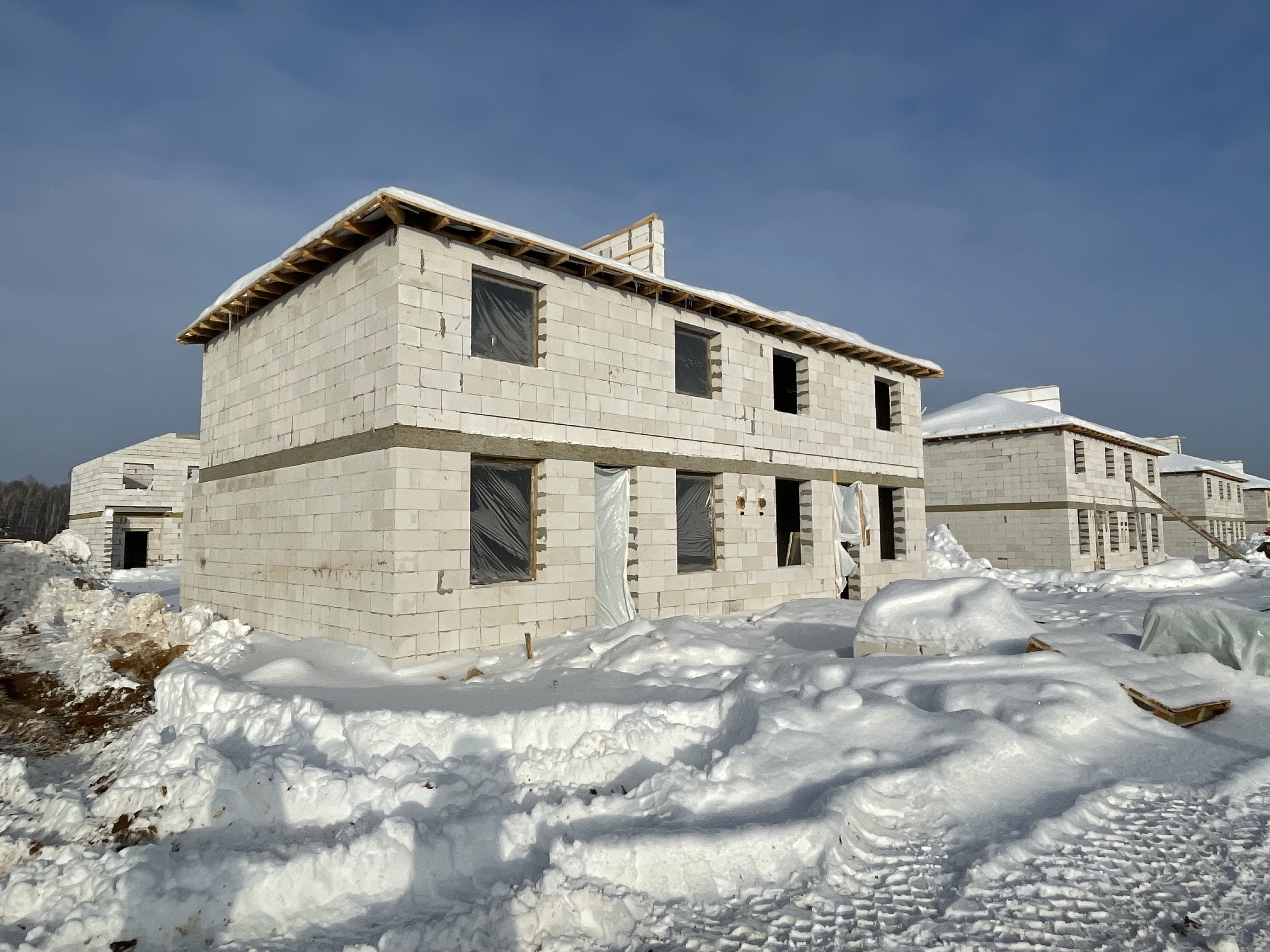

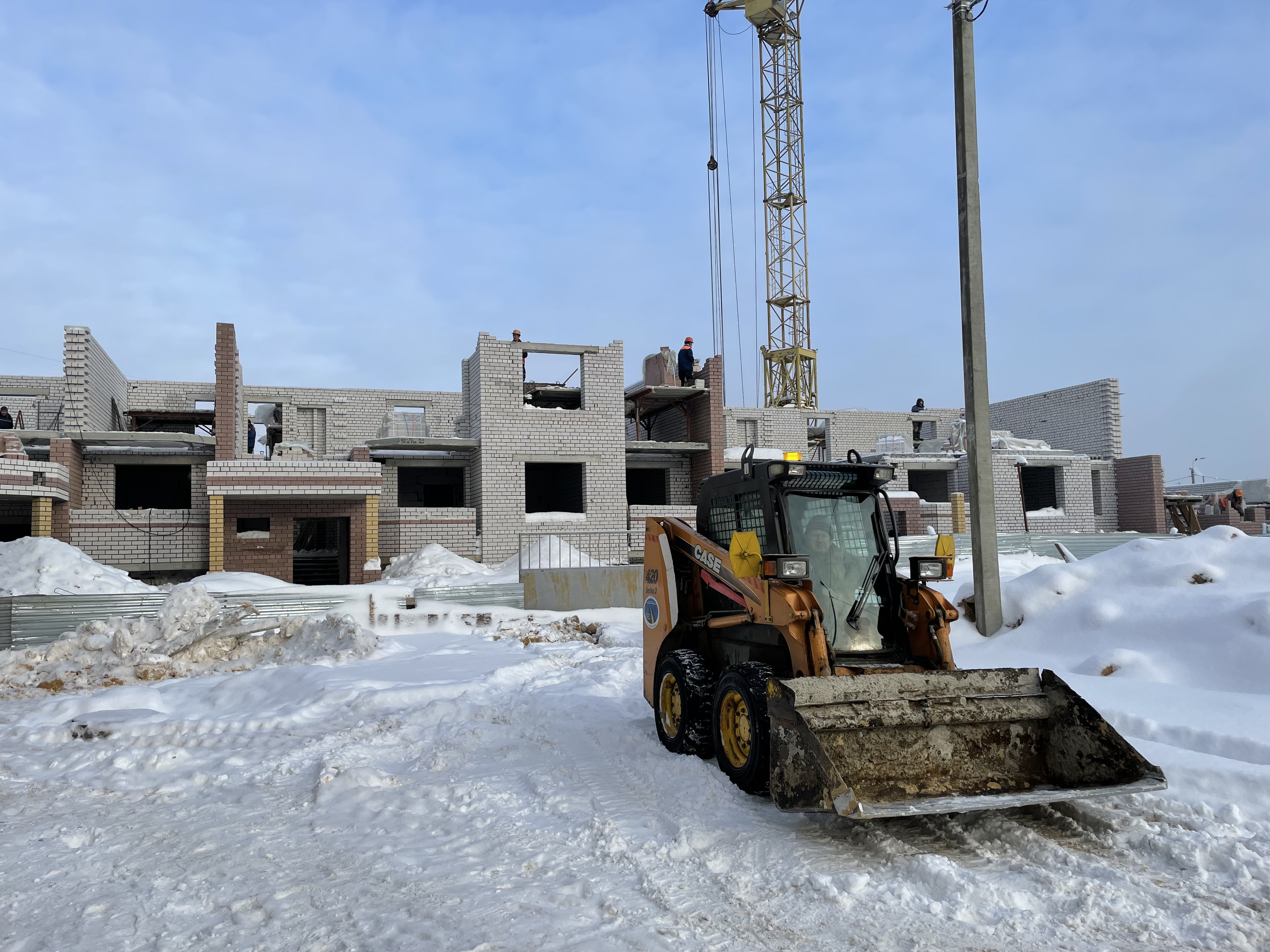

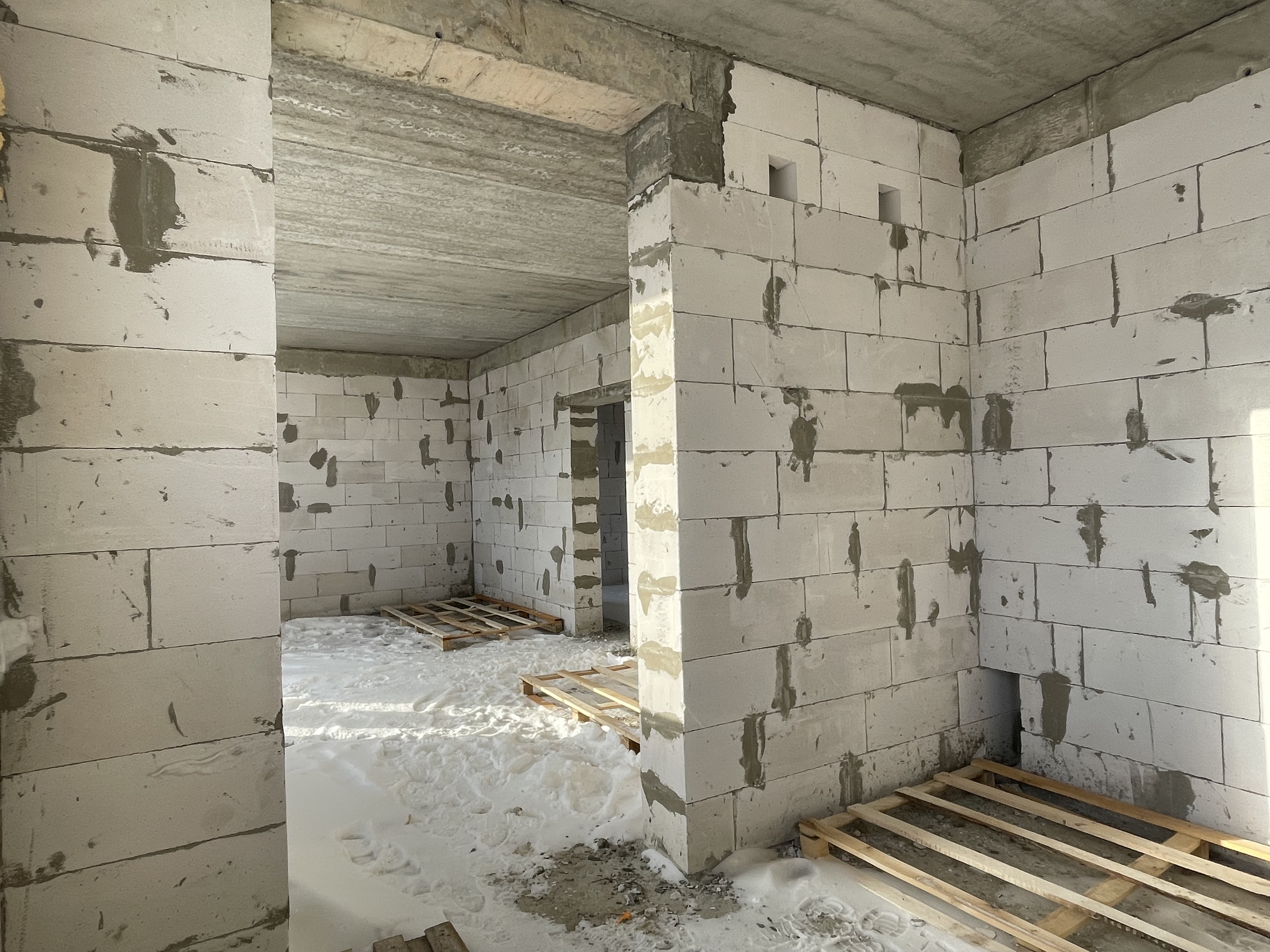

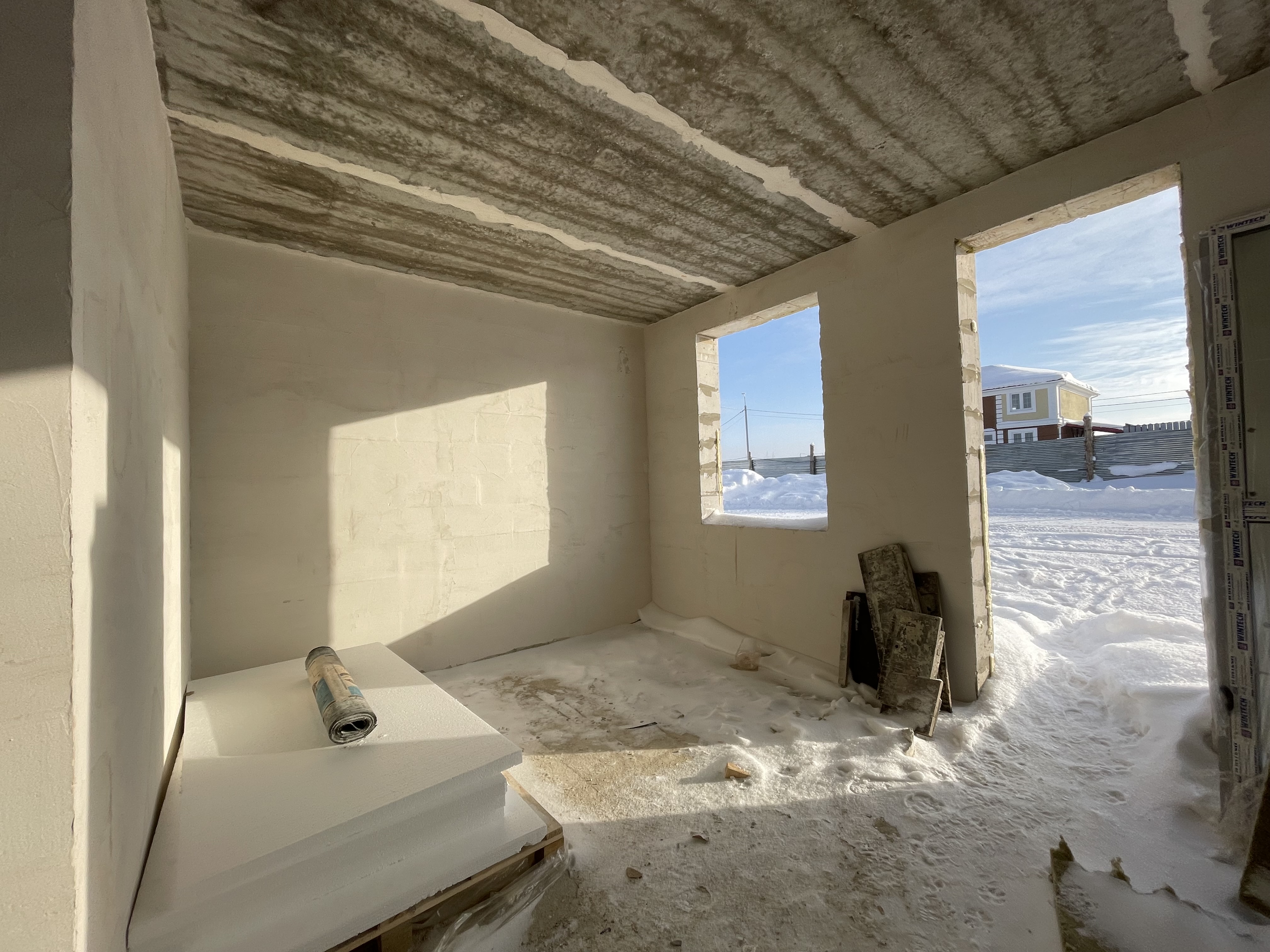

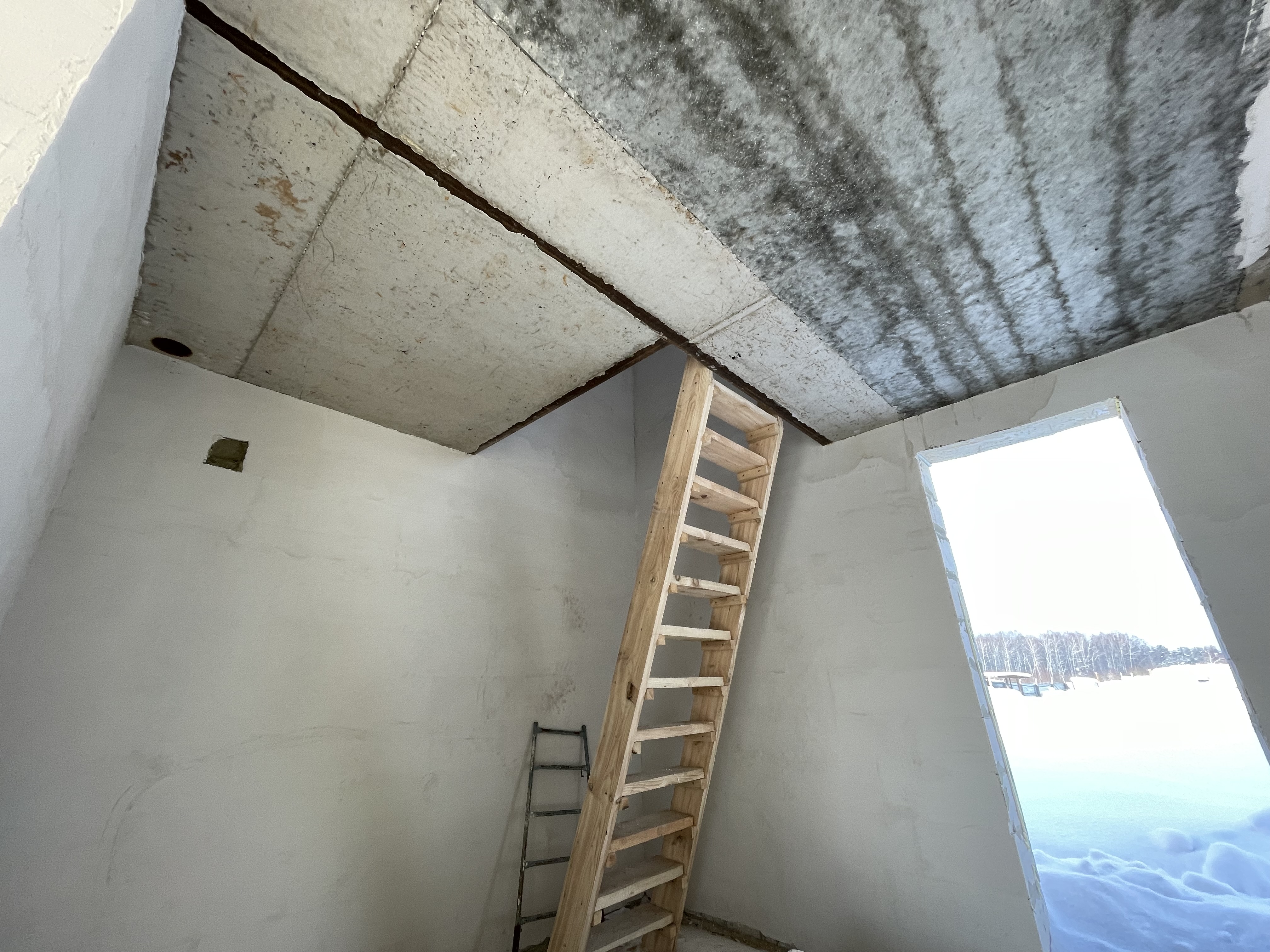

- внутренняя отделка выполнена на 4 домах, ведется внутренняя отделка 5 дома.

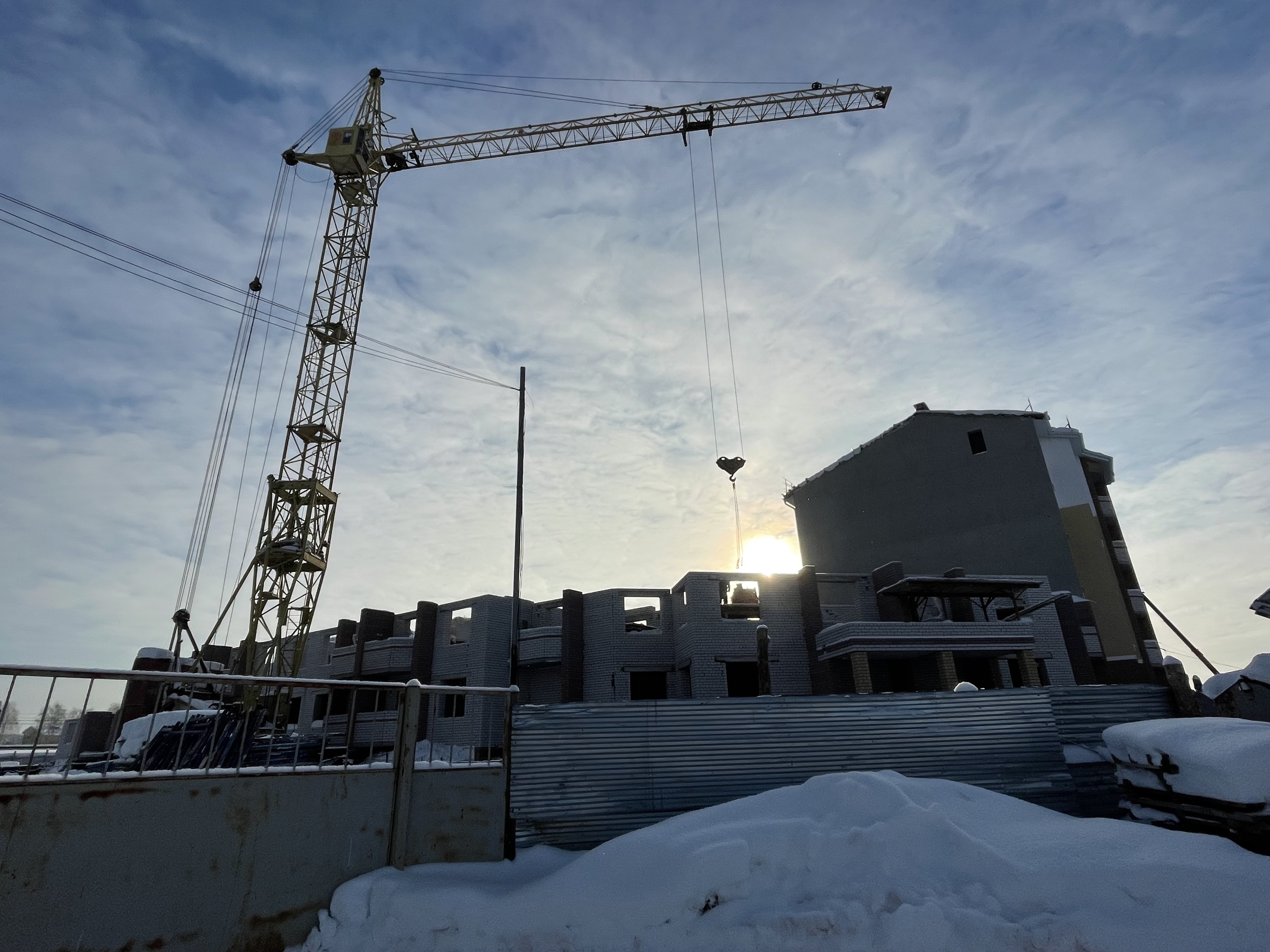

- ведутся фасадные работы на 2 домах. - ведется монтаж окон на 2 домах.

Таунхаусы очередь 5К (ул. Конькова 5,7,9,11, ул. Шпагина 2,3,4,5,6,7,8,9)

- завершена установка временного ограждения;

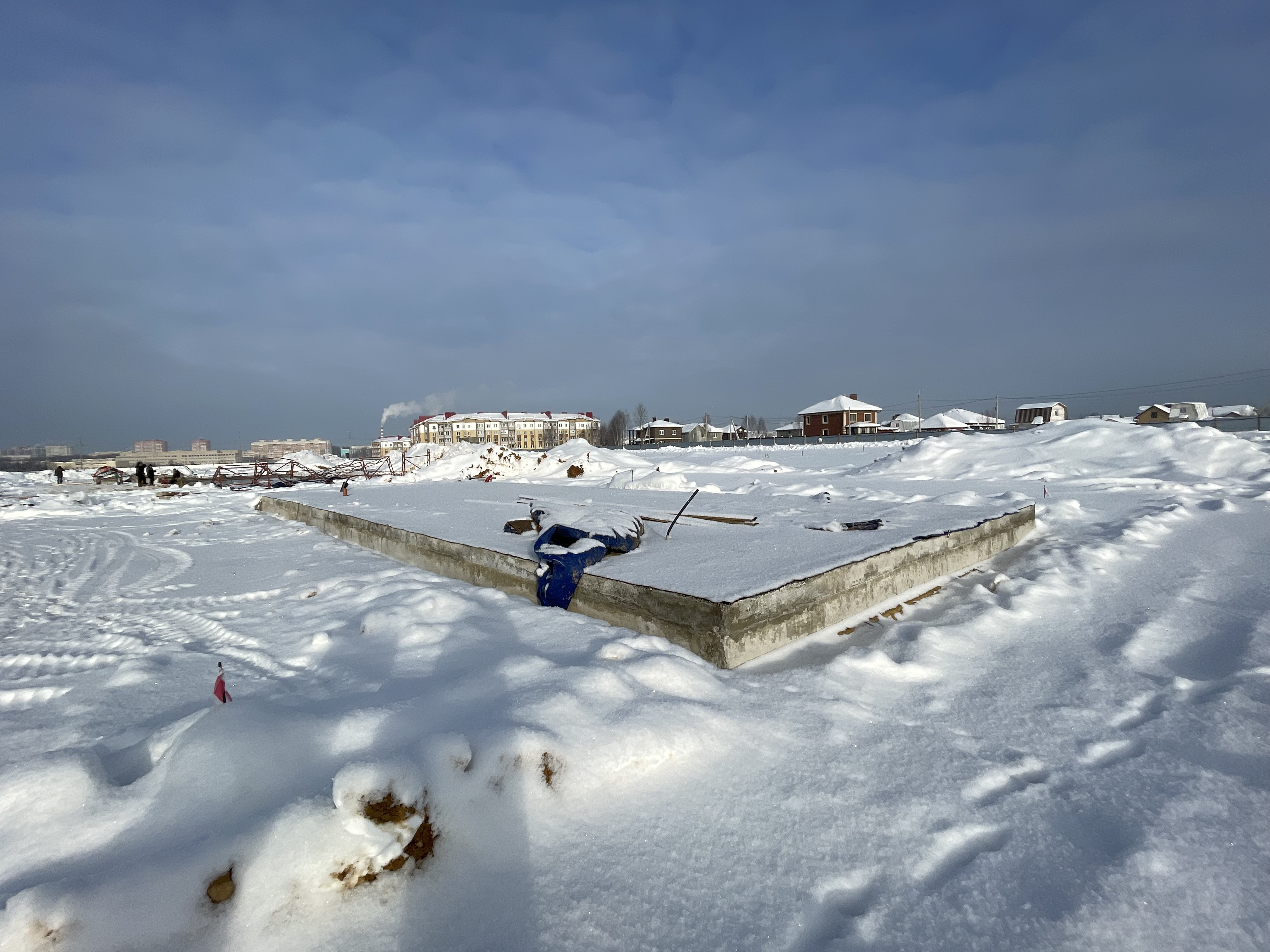

- сделана разбивка домов.

- выполнены придомовые коммуникации 6 домов.

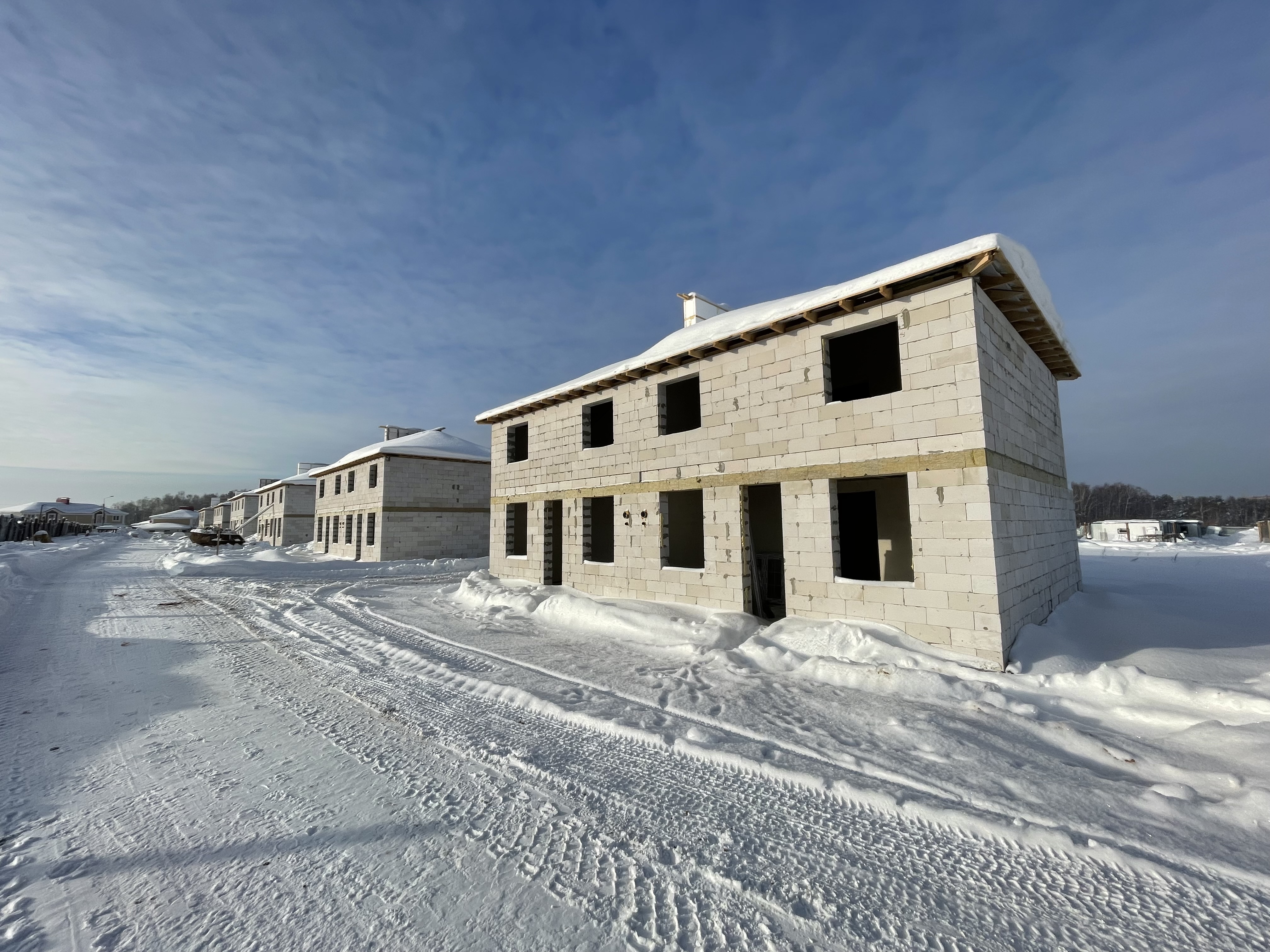

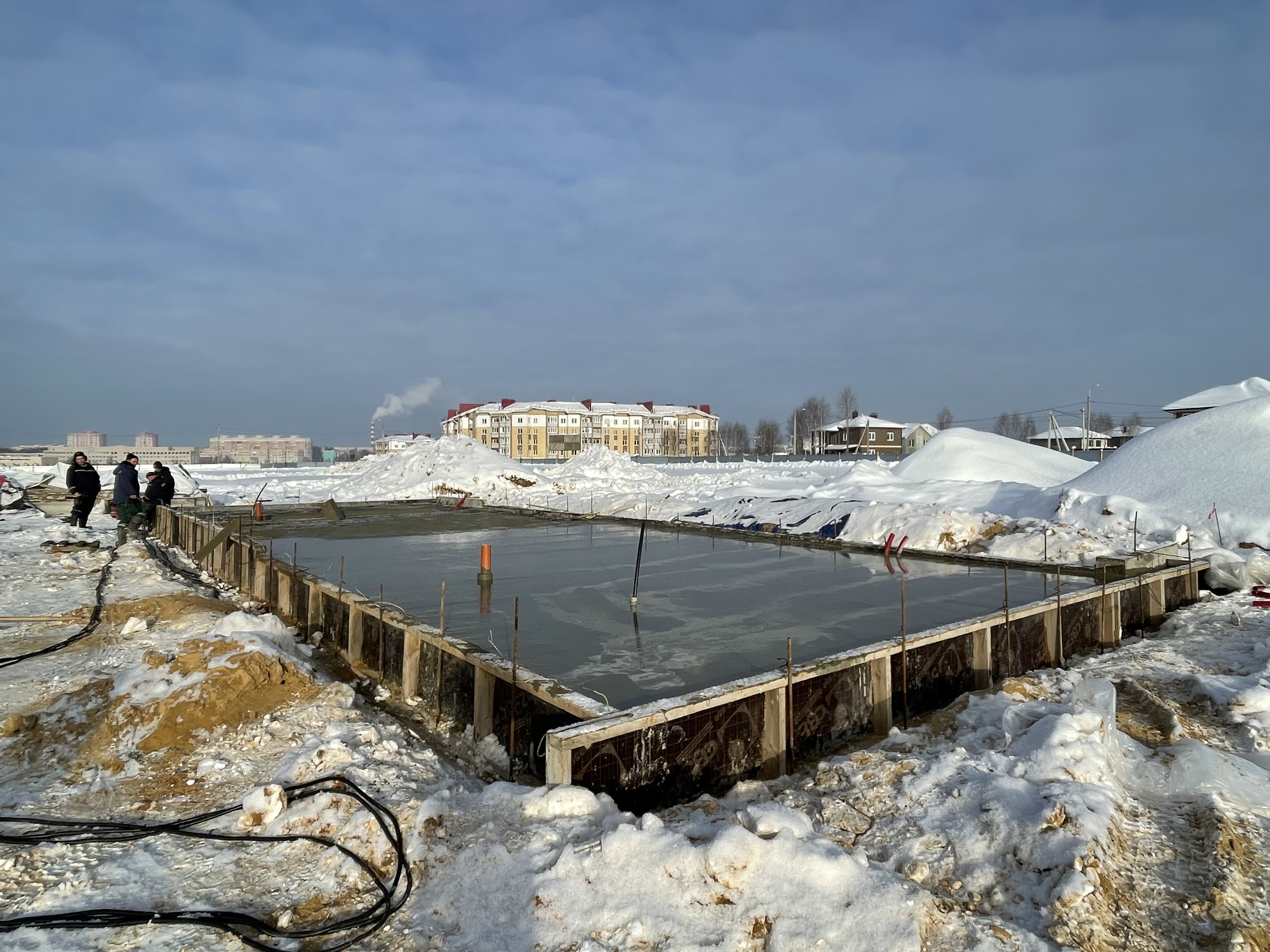

- выполнена отрывка 4 котлованов под дома.

- ведется монтаж центральных коммуникаций (НВК)

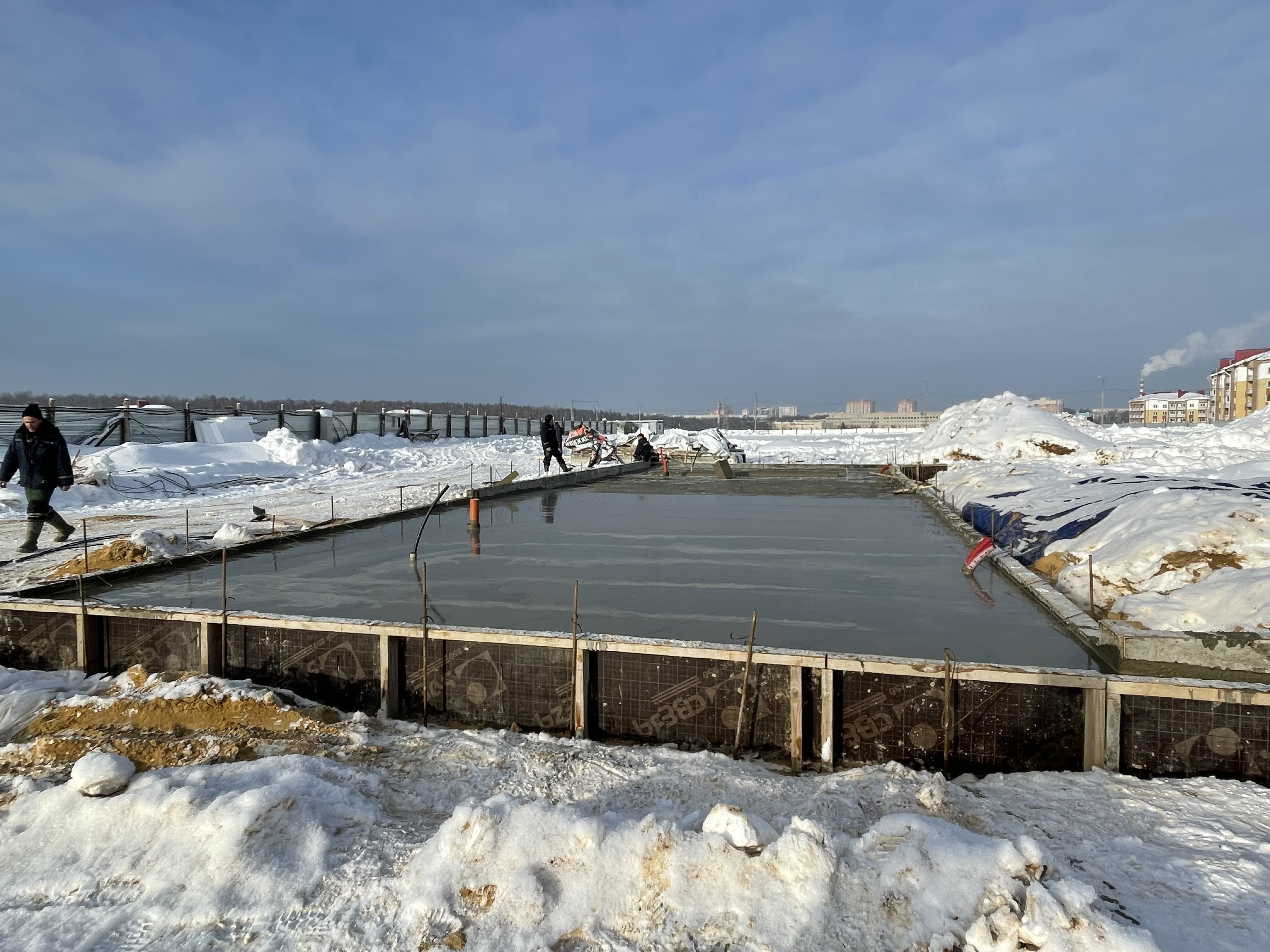

- залиты фундаменты 2 домов

- ведется изготовление каркасов для фундамента на 3 дом.

- ведется подготовка к кладке 1-ого этажа на 1 дом.

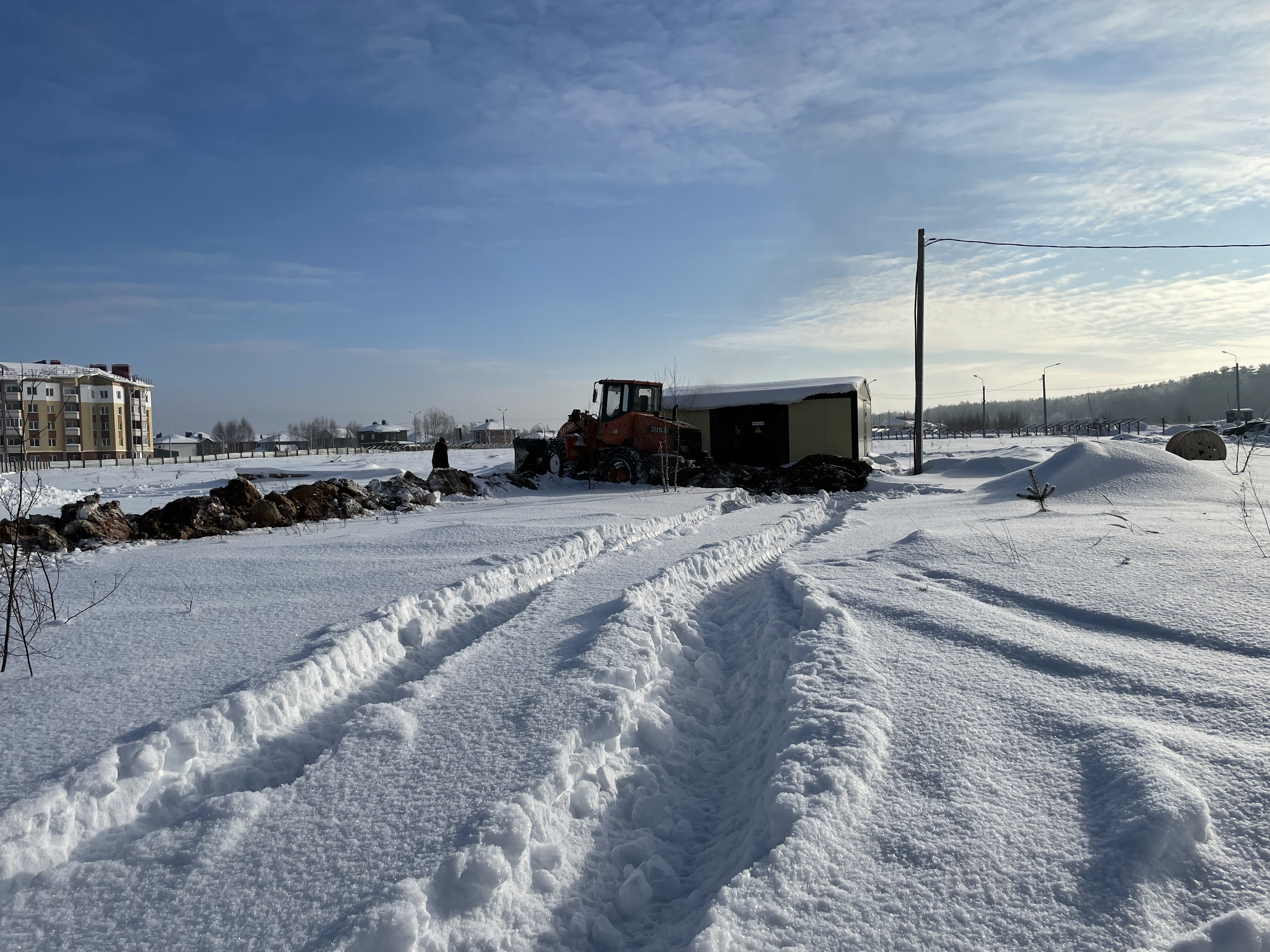

Очередь 7Д (улица Фастовца 2,4,6,8,10,14,16)

- ведется монтаж временного ограждения строительной площадки.

- производится очистка площадки от деревьев и кустарников для производства работ.

Больше актуальных фотографий ищите в альбомах каждого дома в разделе ХОД СТРОИТЕЛЬСТВА

Также интересующие вопросы задавайте по телефону: 8 (49232) 6-15-15
